双膜储气柜外膜如何更换?从除锈防腐到张拉固定的完整工序

结合真实工程照片,说明拆膜、钢构处理、密封、吊装、周边固定与调试验收的关键控制点

约 11 分钟阅读

检修指南 / 双膜储气柜

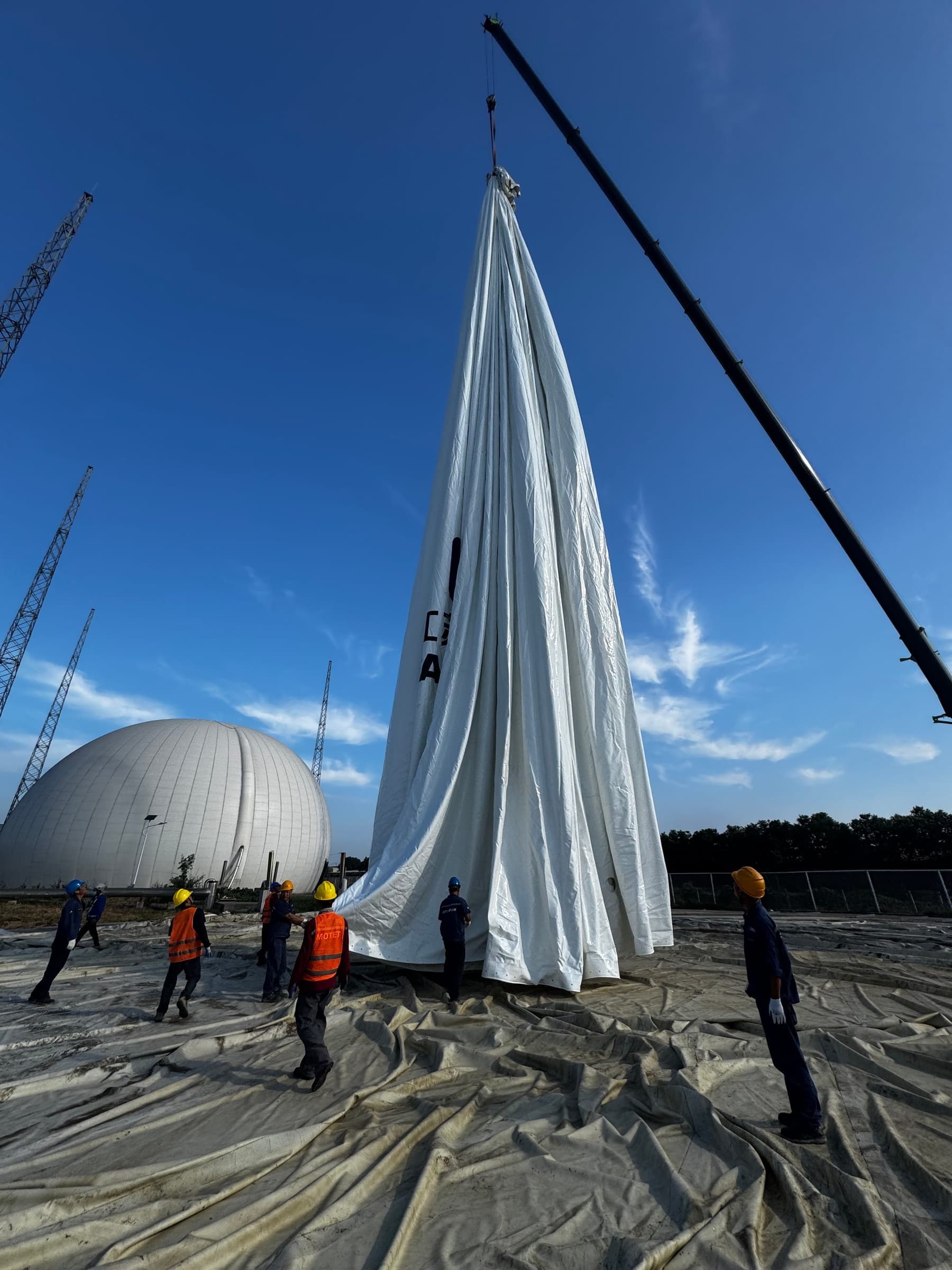

起重设备将双膜储气柜新外膜吊至安装位置
1. 新外膜以受控方式吊至储气柜中心区域,地面人员负责导向并防止膜材拖曳。

外膜更换不是把一张旧膜换成一张新膜,而是对膜体、周边锚固、密封、防腐、支撑空气和控制系统进行一次完整的界面重建。任何一个界面失效,都可能让新膜在投运后很快出现新的问题。

1. 先判断:局部修补还是整体更换?

外膜承担气柜外部围护、形态保持和环境防护。孤立的小范围损伤,在周边膜材仍有足够强度且供应商认可修补方式时,可以评估局部修补;但如果问题来自整体老化,贴补本身不会恢复其余膜面的耐候性和尺寸稳定性。

可评估局部修补

  • 损伤范围明确且可完全检查
  • 周边涂层、基布和焊缝仍完好
  • 修补材料与原膜兼容
  • 供应商程序允许现场修补

应评估整体更换

  • 大面积粉化、龟裂或涂层脱落
  • 多处焊缝、附件区或折叠区反复失效
  • 膜体变形或无法重新均匀张拉
  • 维修停机与反复修补风险已不可接受

2. 施工前:先建立安全边界

换膜开始前,应由项目责任方执行经批准的停机和作业方案。储气柜及相连工艺必须处于可施工状态,相关气源、风机、电气、阀门和其他危险能量应隔离;现场还需确认气体检测、通风、起重、天气窗口、防静电、动火或非动火工具要求。

安全边界

本文展示工序逻辑,不替代项目专项施工方案、危险作业许可、气体检测、起重方案或当地法规要求。沼气具有可燃性,并可能包含有毒或窒息性组分;检修必须由具备相应能力与授权的团队执行。

3–5. 拆除旧膜,恢复压紧钢构与防腐体系

03

分区拆除并暴露压紧系统

周边构造应按预先划分的区段拆除,避免尚未释放的膜材突然移动。旧膜退出后,才能真正看到压紧面是否存在积水、泥沙、腐蚀、变形、松动紧固件或尖锐毛刺。

QA 检查点记录压板、角钢、锚栓、垫圈、胶条和旧膜边缘的原始顺序、方向与异常位置。

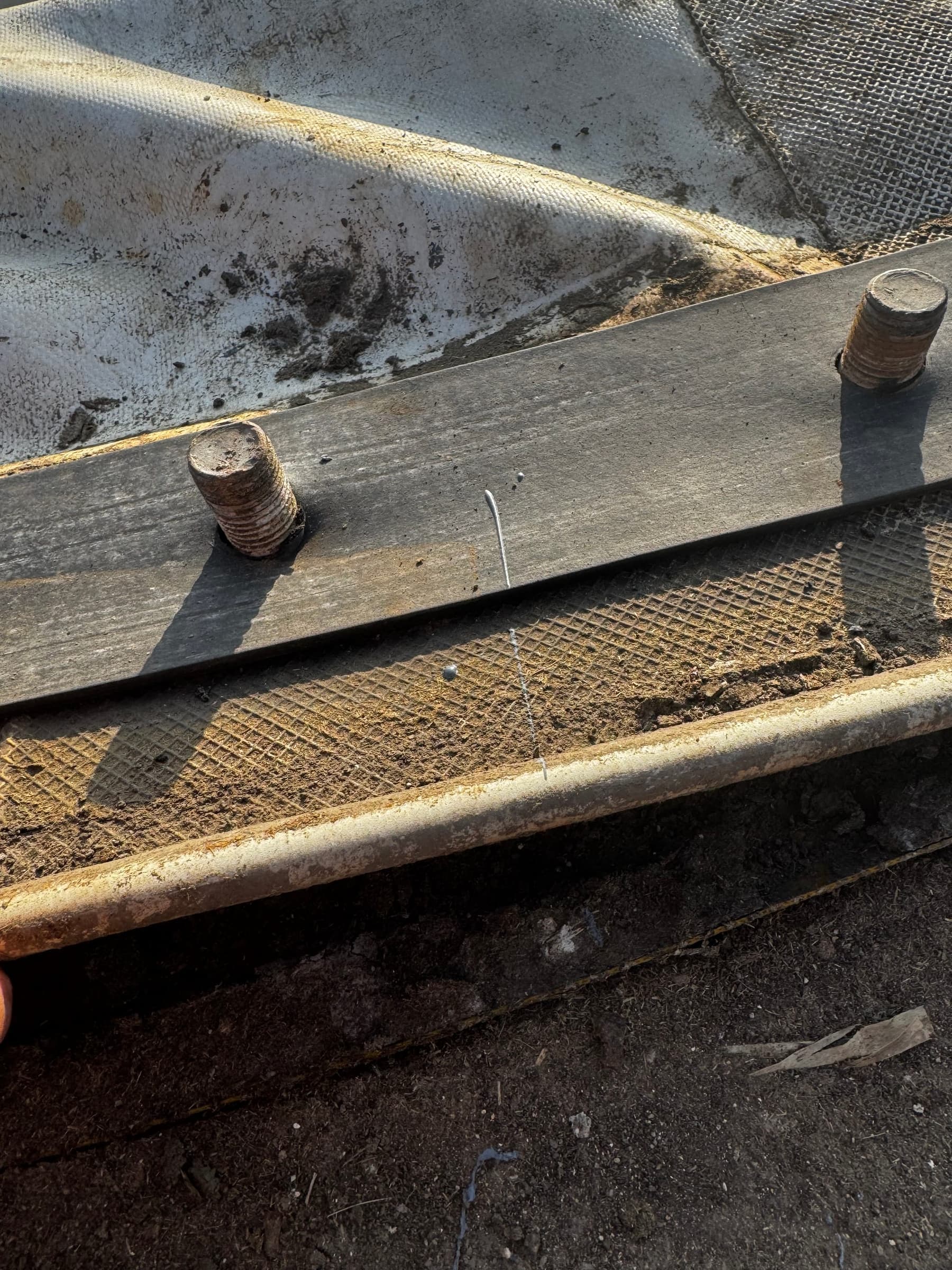

旧外膜拆除后暴露的压紧板、锚栓和密封区域
2. 旧膜边缘退出后暴露的压紧与密封界面;这是检查腐蚀、污染和紧固件状态的关键窗口。
04

除锈、去除失效涂层并处理锐边

动力工具清理的目的不是让金属“看起来更亮”,而是去除会削弱涂层附着或刺伤膜材的锈蚀、松动物和尖锐缺陷。锚孔、钢材边缘、焊缝和曾经积水的位置尤其需要逐项检查。

QA 检查点表面处理等级、清洁度、粗糙度以及允许保留的旧涂层边界,必须依据批准的涂层文件验收。

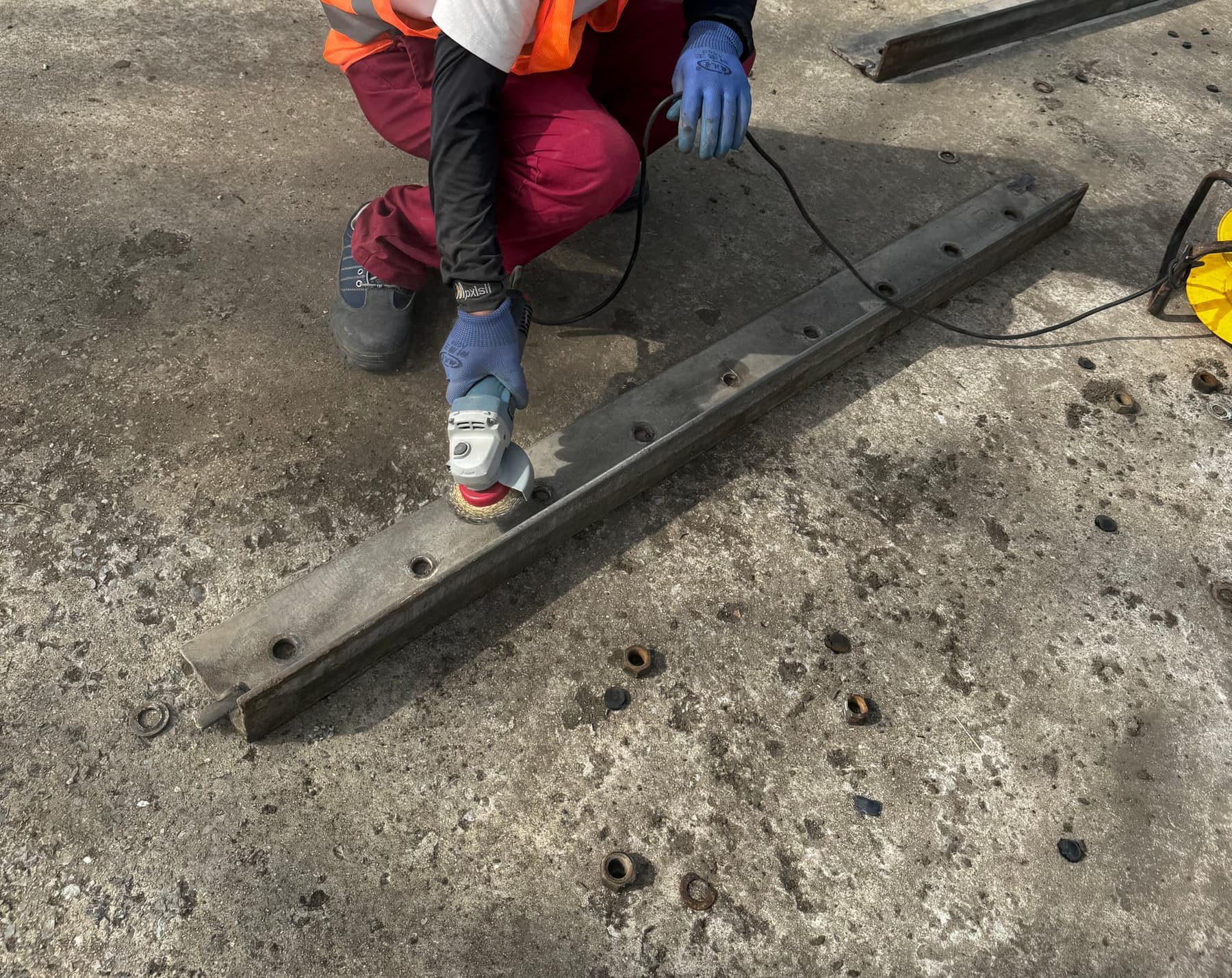

施工人员使用动力工具处理气柜压紧角钢
3. 动力工具清除角钢上的锈蚀和失效表层。

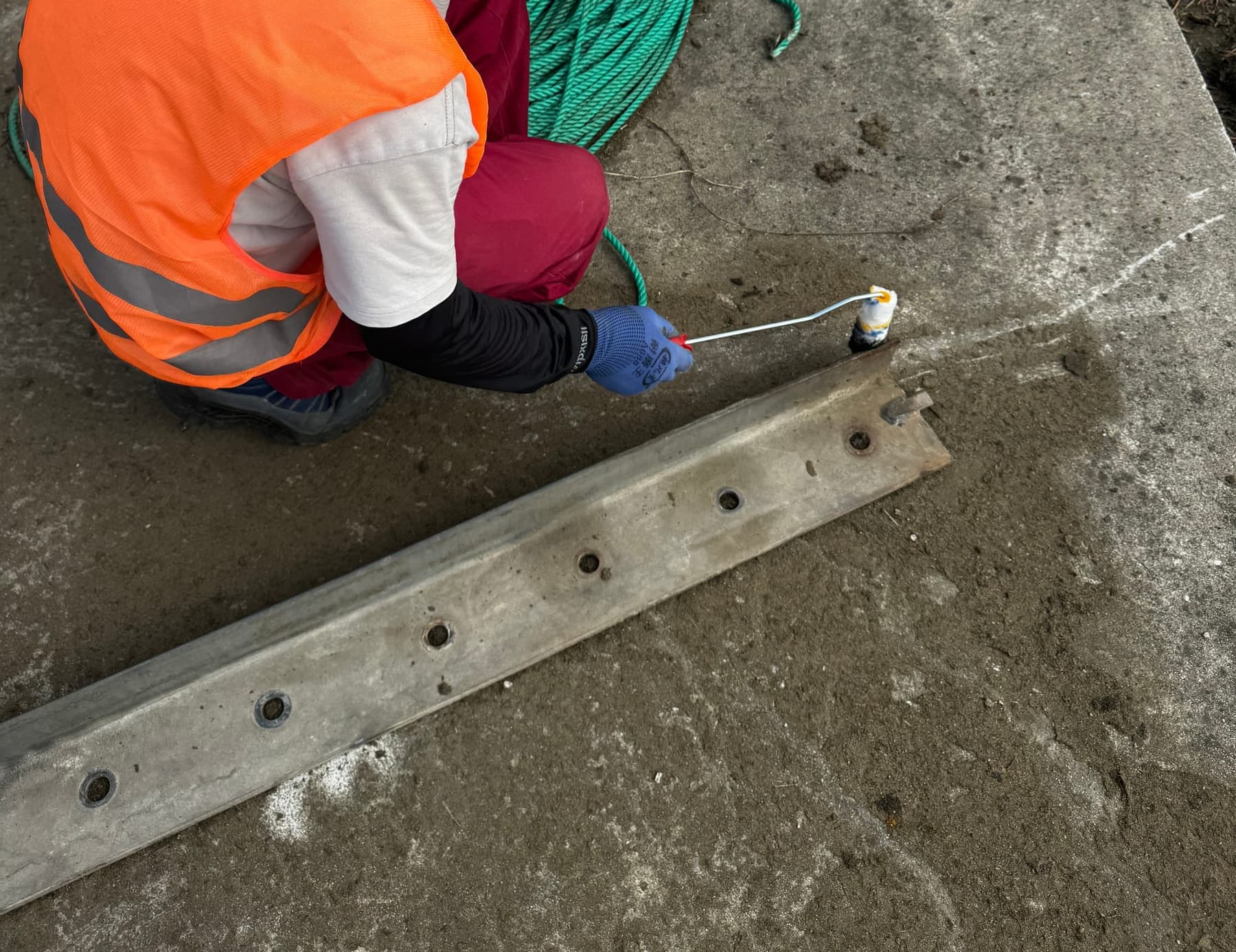

压紧角钢孔位和边缘的细部处理
4. 孔位、边缘和局部缺陷需要单独处理,不能只完成大平面。
05

恢复防腐涂层并确认固化

清洁后的钢构应尽快按批准体系涂装,避免返锈。涂层不仅保护钢材,也为胶条和膜边缘提供平整、无污染的接触基础。未经确认已达到允许装配状态,不应急于压上新膜。

QA 检查点记录环境条件、材料批次、施工时间、涂层道数、规定膜厚和复涂/固化状态;具体数值以涂层体系文件为准。

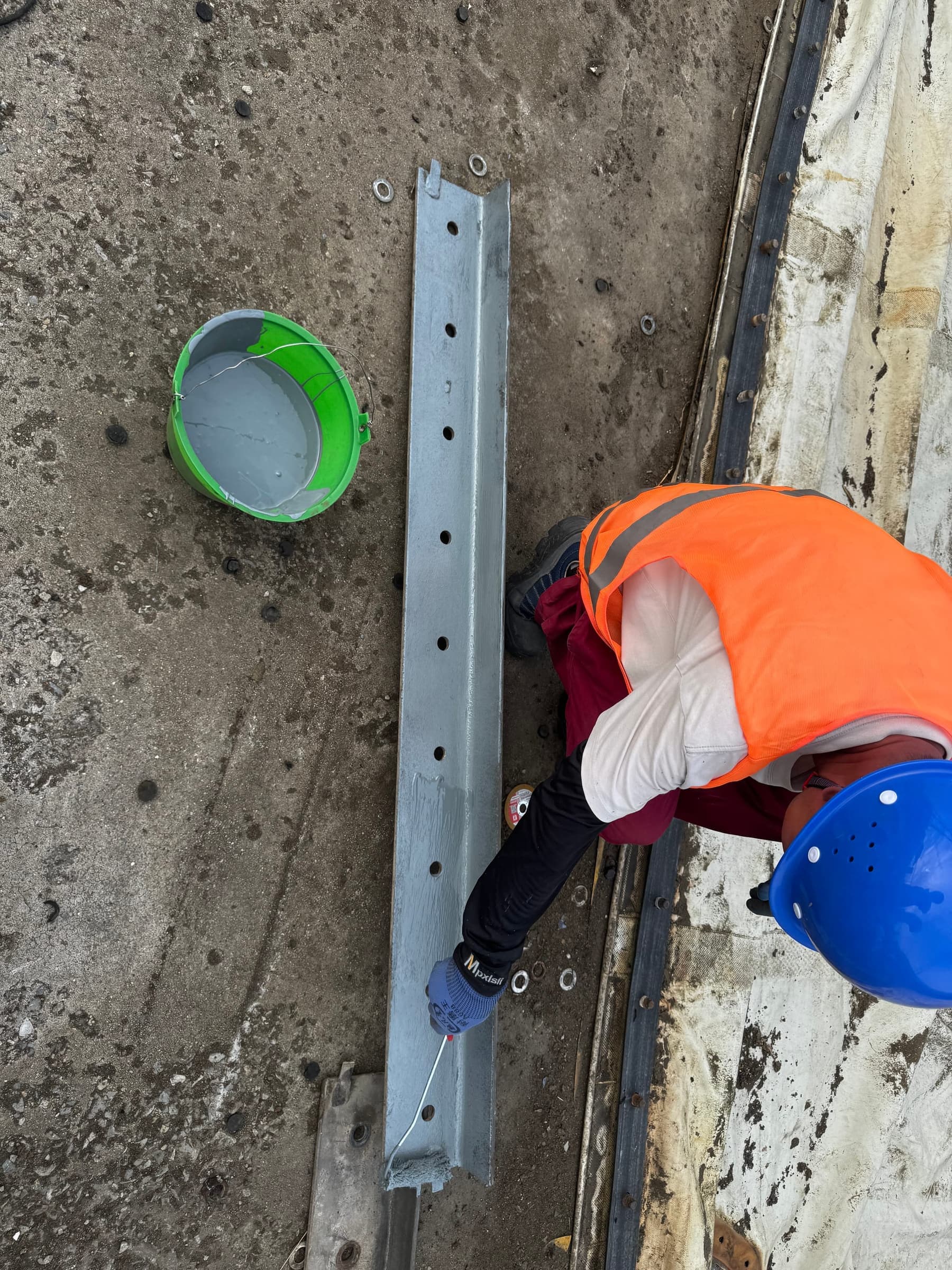

气柜压紧角钢正在涂覆灰色防腐层
5. 完成表面处理后恢复防腐层,孔位、切口和端部同样纳入施工。

6. 密封系统:新膜能否可靠工作的基础

06

清洁接触面并核对密封胶条

装膜前应清除压紧面上的灰尘、磨料、油污、旧密封材料和硬质颗粒。胶条应沿圆周连续就位,接头和转折处不能形成局部高点或缺口。螺栓、垫圈和压板也应逐件核对,避免压紧后才发现孔位错配。

QA 检查点胶条规格、连续性、接头位置和压缩状态必须与批准图纸一致;硬化、开裂或永久变形的旧胶条不得默认复用。

7–8. 新外膜吊装、展开与周边固定

07

确认方向、吊点和地面保护后起吊

外膜通常以折叠或卷装状态运输。现场应先铺设干净的保护层,再使用经过确认的吊带和导向绳。地面人员控制旋转和摆动,使膜体按既定方向进入中心位置,而不是依靠后续强行扭转来纠正。

QA 检查点起吊前再次核对膜体编号、展开方向、附件方位和吊点方案;膜材不得直接拖过混凝土、螺栓或锐边。

08

分区展开、建立基准并沿圆周均衡固定

膜体展开后,施工人员把加强边逐段引至周边角钢和压紧位置。正确的方法不是从一点开始连续锁死一整圈,而是设置基准点、对称推进并反复检查圆周余量。这样可降低褶皱集中、附件偏位和局部过度张拉的风险。

紧固件的顺序、最终扭矩和允许张拉状态属于项目与供应商控制参数,不能从照片推定。现场应使用经过校验的工具,并保留分区检查记录。

QA 检查点先确认中心线与关键附件方位,再按对称区段临时固定、复核余量,最后依据批准顺序完成压紧。

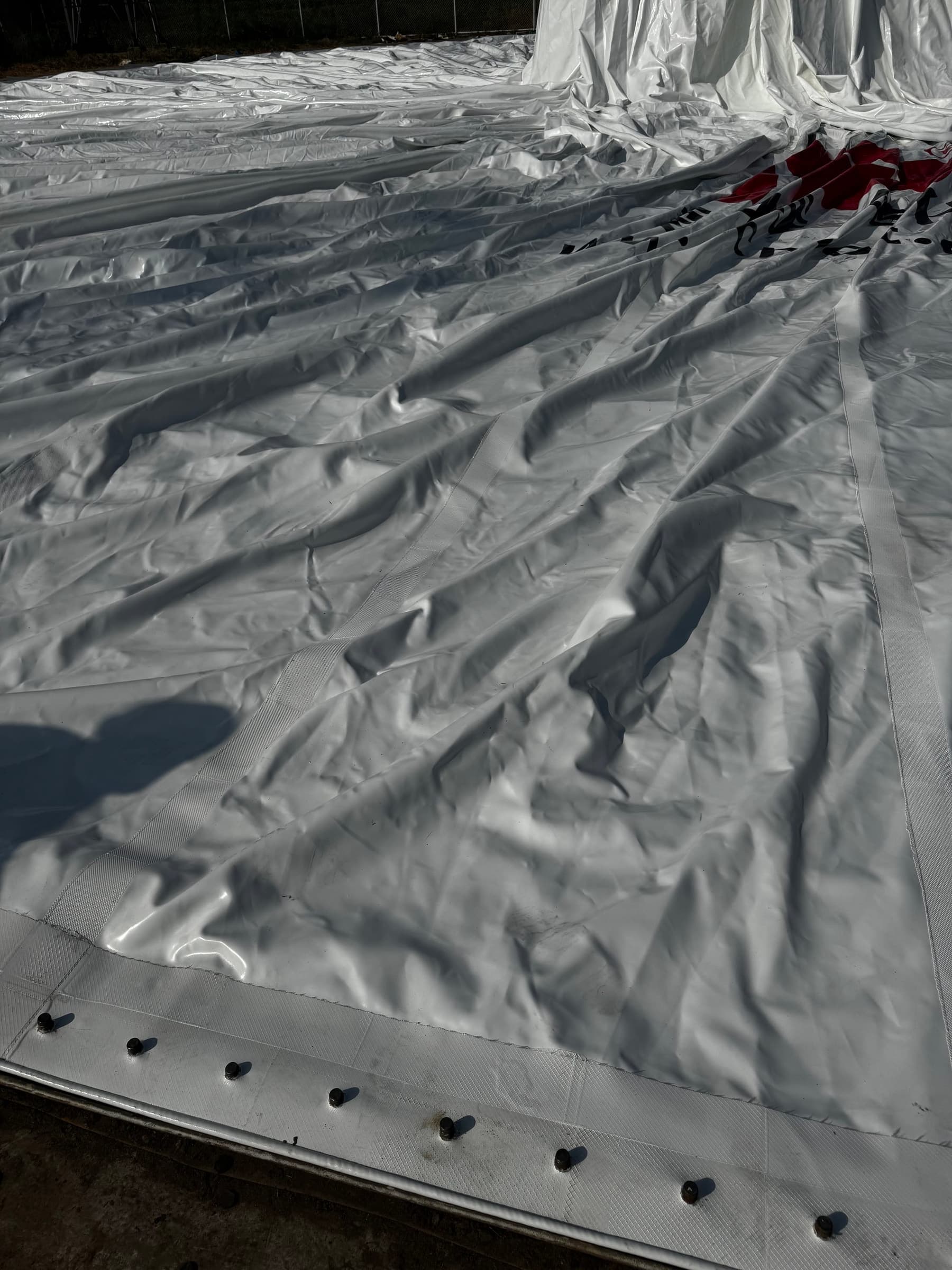

双膜储气柜新外膜展开并沿周边锚固
6. 膜材在保护层上展开,加强边被引至周边压紧位置并分区对位。

9. 附件、支撑空气与控制系统复装

09

逐个恢复接口,而不是只关注膜体外观

外膜固定完成后,穿膜法兰、传感器安装点、电缆密封和软连接应在无扭曲、无额外拉力的状态下复装。支撑空气设备决定外膜能否建立并维持设计形态,控制柜则负责把压力、气位、报警和联锁重新连接成一套可验证的系统。

QA 检查点对照接口清单确认膜面法兰、软管、电缆、压力/气位信号、风机及阀门均已恢复并完成方向、密封和电气检查。

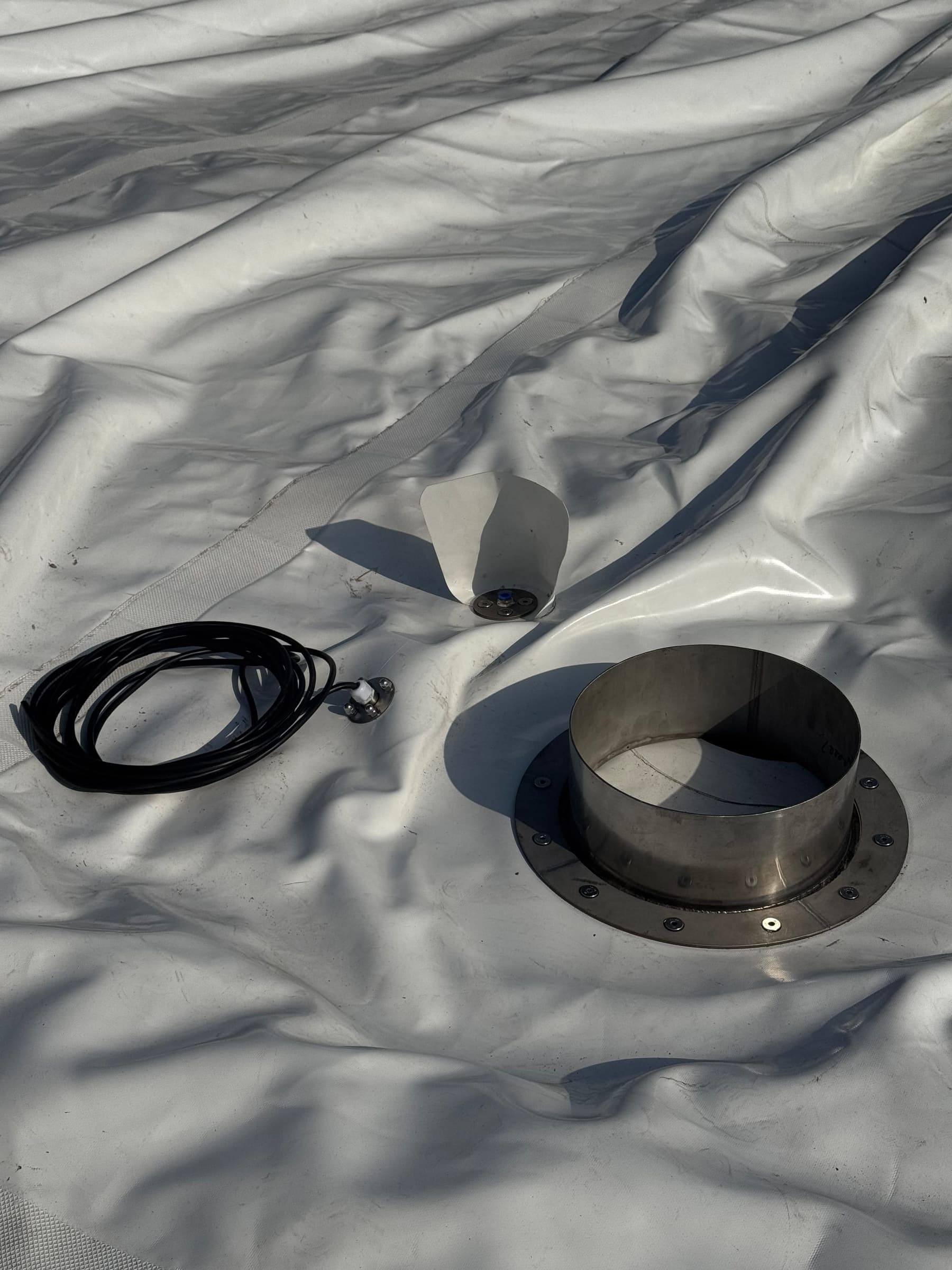

新外膜上的法兰、传感器附件和电缆
7. 充气前检查膜面法兰、附件基座、电缆和周边焊接加强区。

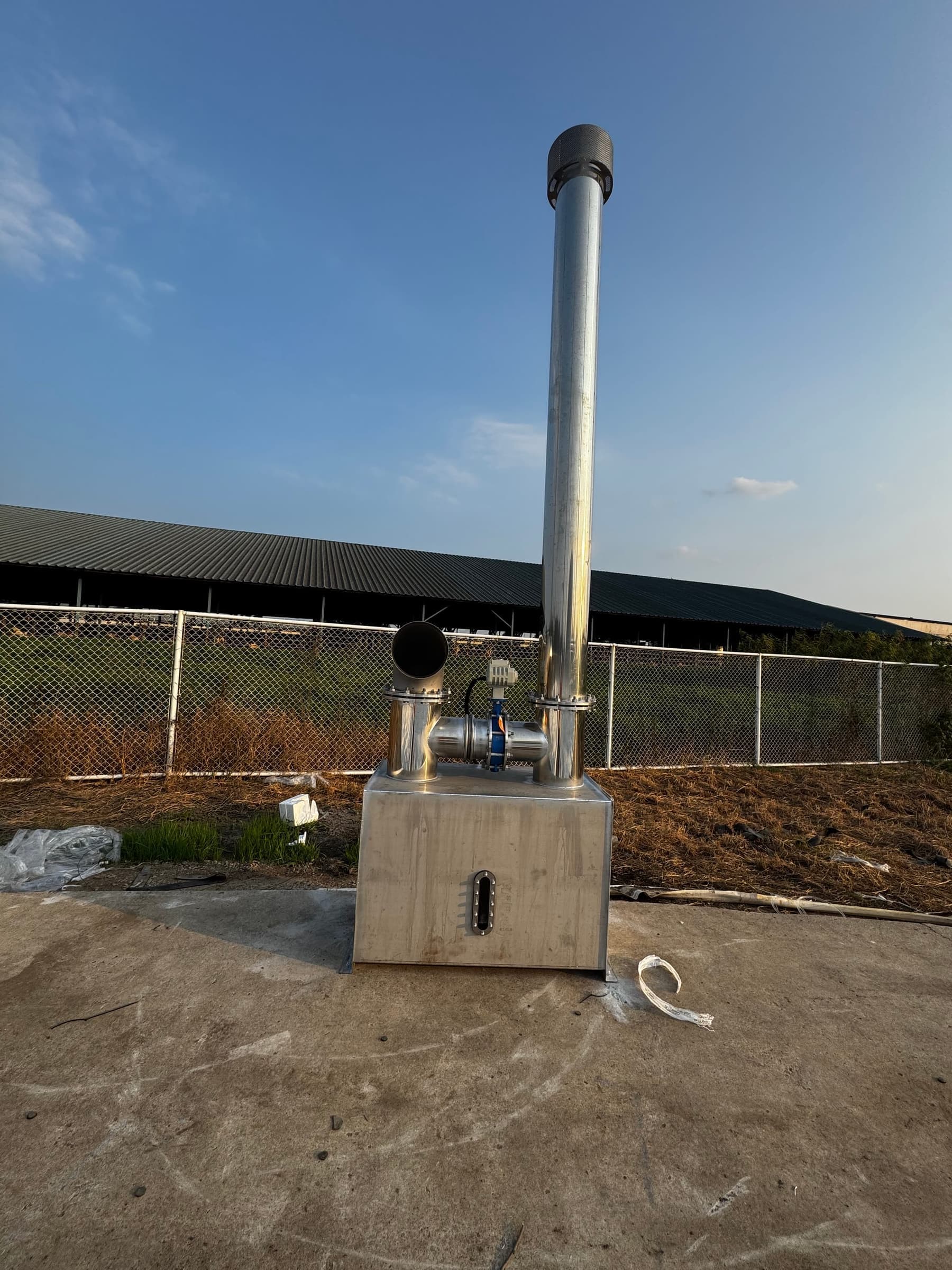

双膜储气柜支撑空气设备复装后的外观检查
8. 支撑空气设备及相关阀门在软管连接前完成机械检查。

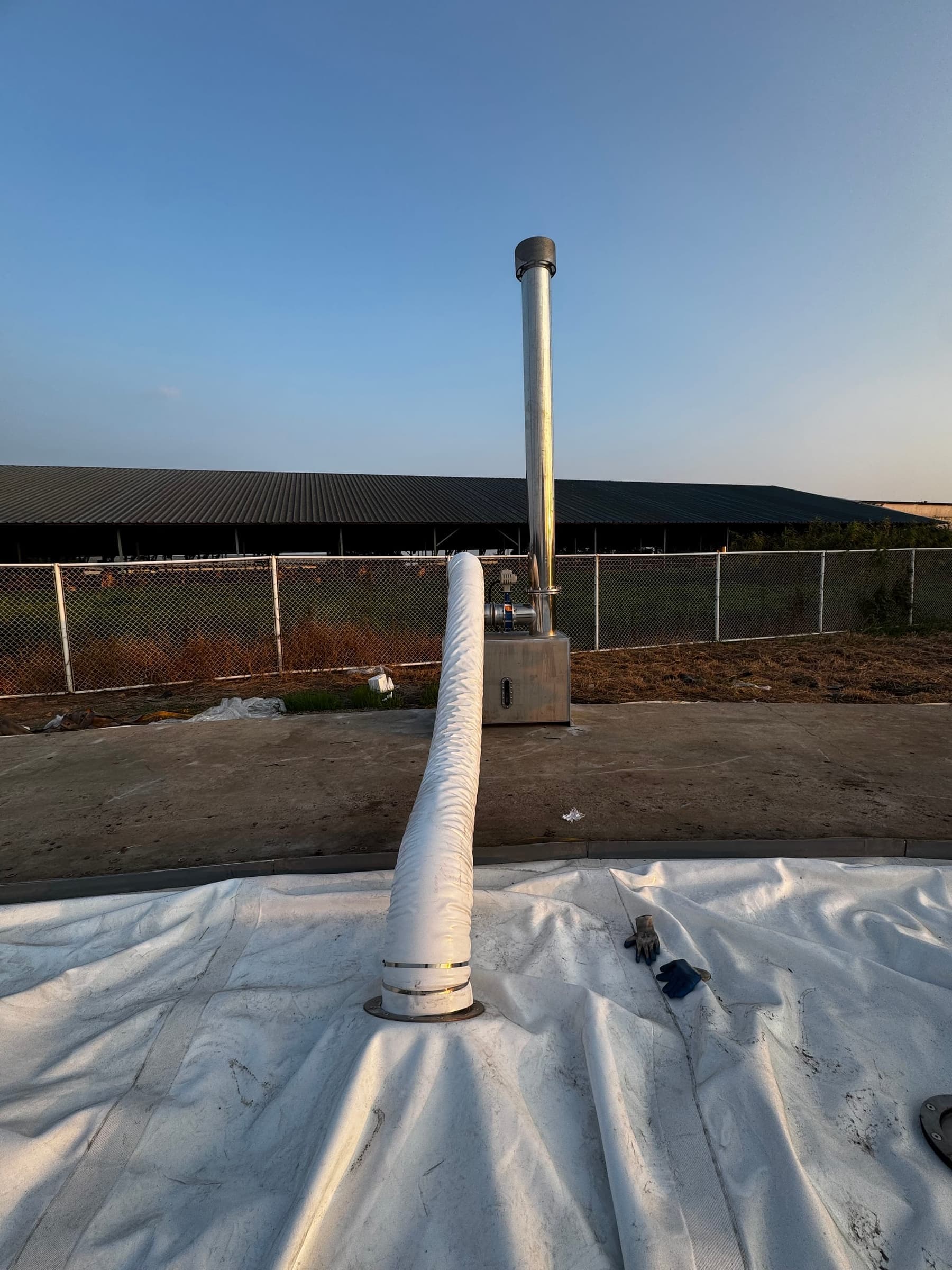

连接外膜与支撑空气设备的柔性风管
9. 柔性风管复装后应检查方向、卡箍、密封和工作位移余量。

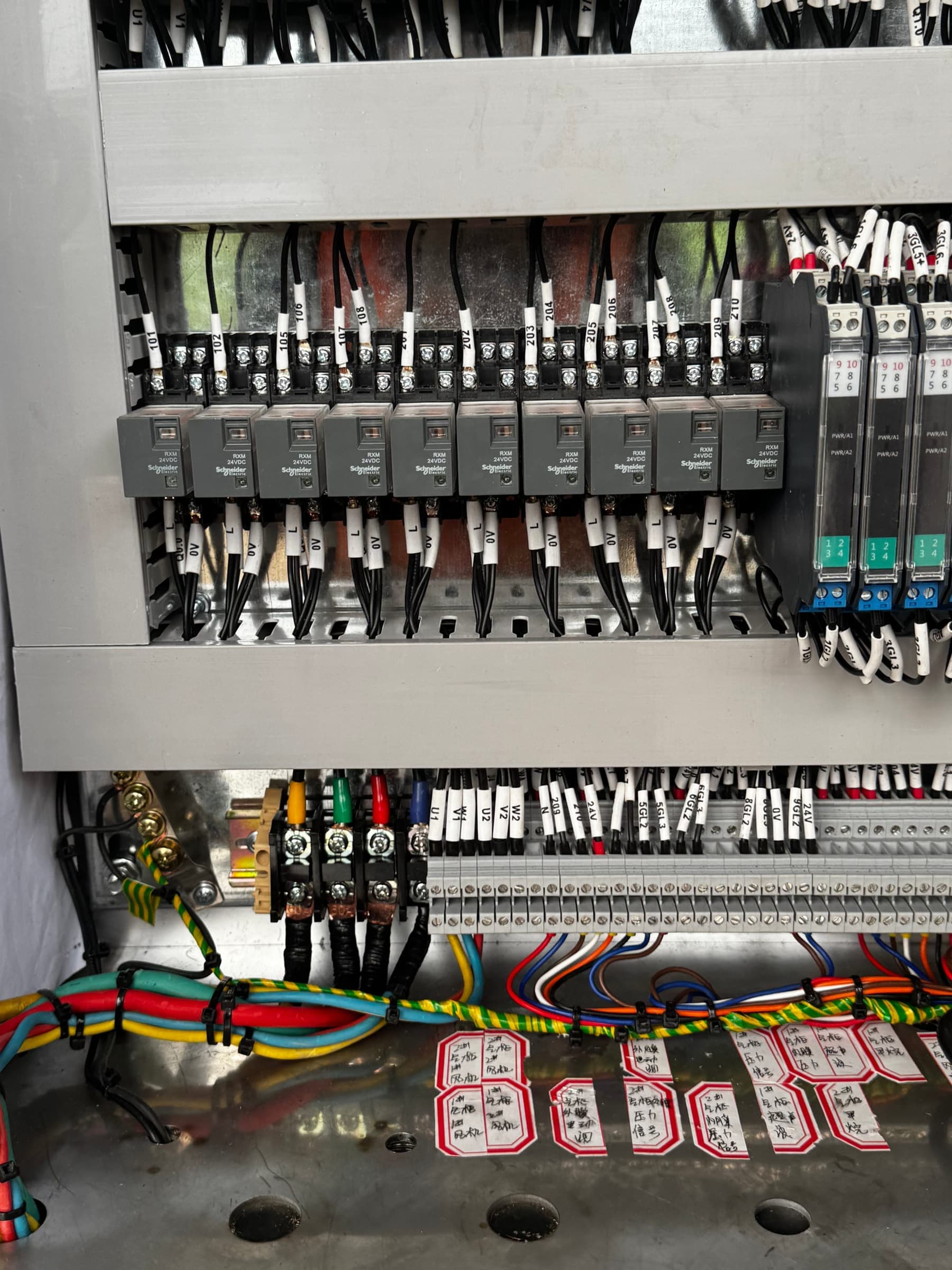

双膜储气柜控制柜内的继电器、端子和标识线缆
10. 控制柜检查包括端子、标识、接地、供电以及输入输出回路。

10. 受控充气、功能试验与验收

10

从低能量状态逐步恢复系统

首次建立支撑空气时,应安排人员沿圆周观察膜体是否从中心均匀展开,检查有无卡挂、异常折叠、局部高应力或压紧边滑移。压力上升过程应受控,并与现场压力信号进行交叉确认。

随后按照项目程序验证支撑风机切换、压力调节、气位测量、报警、联锁和与上下游设备的接口。只有膜体形态、密封、控制功能和记录均被接受后,储气柜才具备重新引入工艺气体的条件。

QA 检查点未完成周边复查、接口检查、仪表确认、报警联锁试验和批准的泄漏检查前,不进入正常运行。

常见错误,以及应交付的检修记录

常见错误

  • 未处理锈蚀或锐边就覆盖新膜
  • 涂层未达到装配条件即压紧
  • 胶条接头不连续或被颗粒顶起
  • 从单点连续锁死整圈,造成余量失衡
  • 软管和电缆复装后带扭转或拉力
  • 只检查外观,不验证报警和联锁

建议交付记录

  • 停机隔离与气体检测记录
  • 拆除检查和缺陷照片
  • 钢构修复及涂层质量记录
  • 密封、紧固和分区检查表
  • 膜体与附件安装检查表
  • 泄漏、压力、报警、联锁和试运行结果

常见问题

什么情况下应整体更换外膜,而不是局部修补?

如果损伤范围很小、周边膜材仍保持良好性能,局部修补可能可行;当膜材普遍老化、开裂、涂层失效、反复维修、尺寸变形或出现多处薄弱点时,应评估整体更换。

外膜通常会直接接触沼气吗?

通常不会。内膜形成沼气储存空间,外膜承担外部围护并由支撑空气维持形态。但换膜前仍必须对整套系统停机、隔离并确认安全。

安装新膜前为什么必须处理压紧钢构?

锈蚀、尖锐边缘、松动旧涂层和表面污染可能损伤新膜、影响密封并缩短翻新后系统的寿命,因此必须按批准的表面处理和涂层工艺完成修复。

原有密封胶条可以继续使用吗?

只能在按批准设计检查合格后决定。已经硬化、永久压缩、开裂、污染或尺寸不符合要求的密封材料,不应默认继续使用。

为什么外膜必须沿圆周分段、对称固定?

分段和均衡固定有助于分配膜材余量与压紧载荷、控制基准方向,并避免某一区段过早锁死后占用其他位置需要的调整量。

储气柜重新投运前需要检查什么?

通常需要检查膜体方向和形态、周边密封、穿膜附件、支撑空气设备、压力与气位信号、报警和联锁,并按供应商及项目程序完成受控充气与泄漏检查。

技术依据与适用边界

钢基材清洁度术语可参考 ISO 8501-1,沼气设施运行维护和危险能量隔离可参考 EPA AgSTAR 指南。本文用于解释工程流程,不构成特定项目的施工方法书、风险评估或调试程序。实际工作必须服从当地法规、设备供应商文件和经批准的项目方案。
