上篇结束时,失效内膜已经吊离,底膜、锚固槽、压紧件和各类接口完全暴露。下篇真正要解决的,不是“把新膜放回去”,而是重新建立连续、可检查、可复核的密封和受力体系。
回顾内膜更换上篇施工与验收链
- 01底面放行
- 02下层胶条
- 03内膜就位
- 04上层胶条
- 05外膜复位
- 06仪表接线
- 07分级充气
- 08检漏验收
安全与适用范围
本文是工序与质量控制说明,不能代替项目专项施工方案、作业许可、气体检测、能量隔离、吊装方案和当地法规。EPA AgSTAR 将检查维护、记录和安全作为沼气系统运行的重要组成;OSHA 1910.147 要求在维护前控制并验证危险能量隔离。现场始终以项目批准文件和属地要求为准。
1. 底部放行与第一层连续密封胶条
新膜进场前,应把底膜、基础边缘、锚固槽、法兰面和螺柱列入停检点:清除硬质残渣与积液,处理可能割伤膜材的锐边,核对可复用压紧件的平整度和连续性。只有底部界面签字放行后,才铺设第一层连续密封胶条。

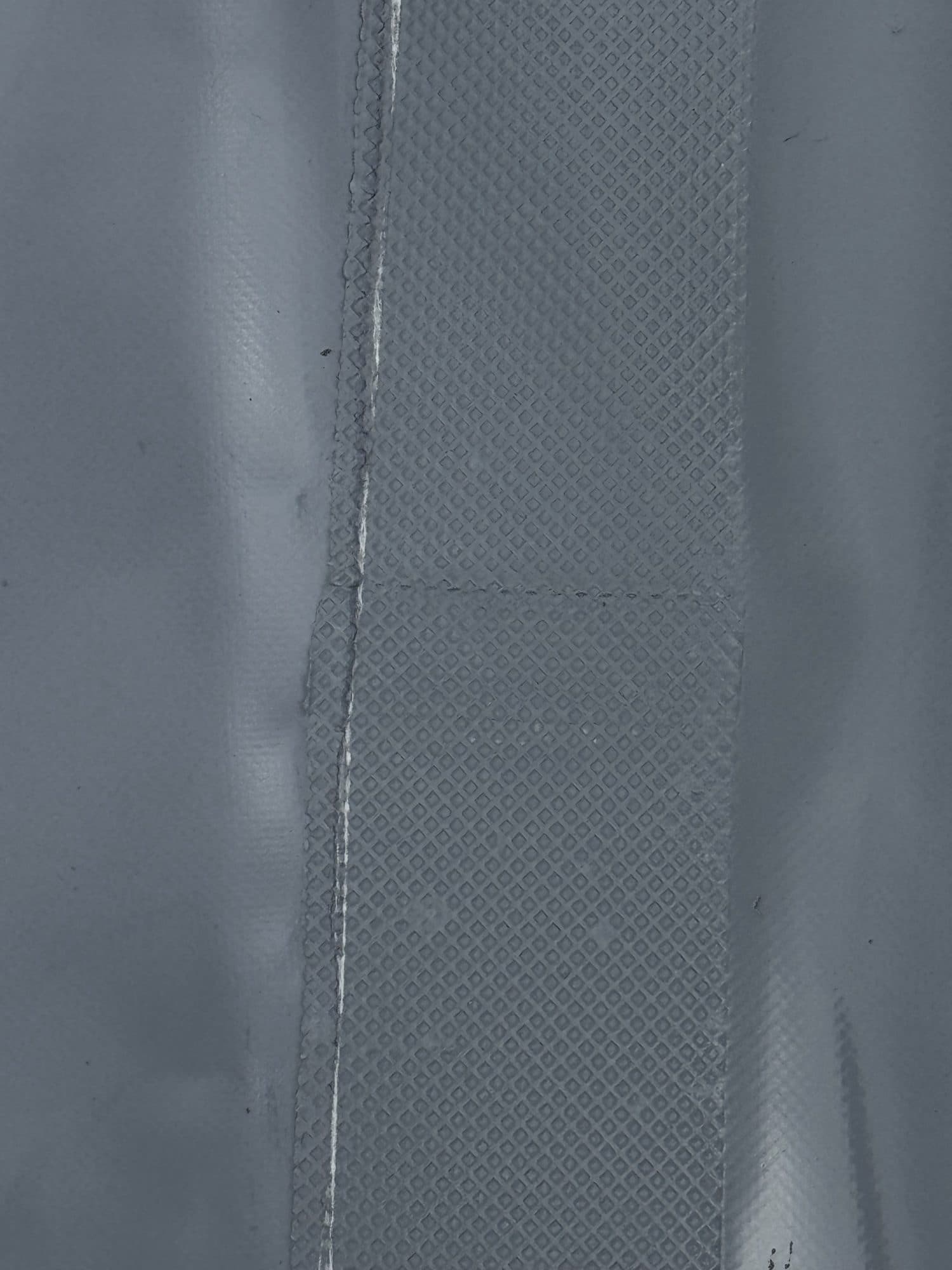

胶条不是用于“填缝”的随意辅材,而是压缩密封的一部分。转角、搭接、孔位和接头都必须连续可追溯;胶条材质、截面、搭接方法和目标压缩量以批准图纸及供应商文件为准。

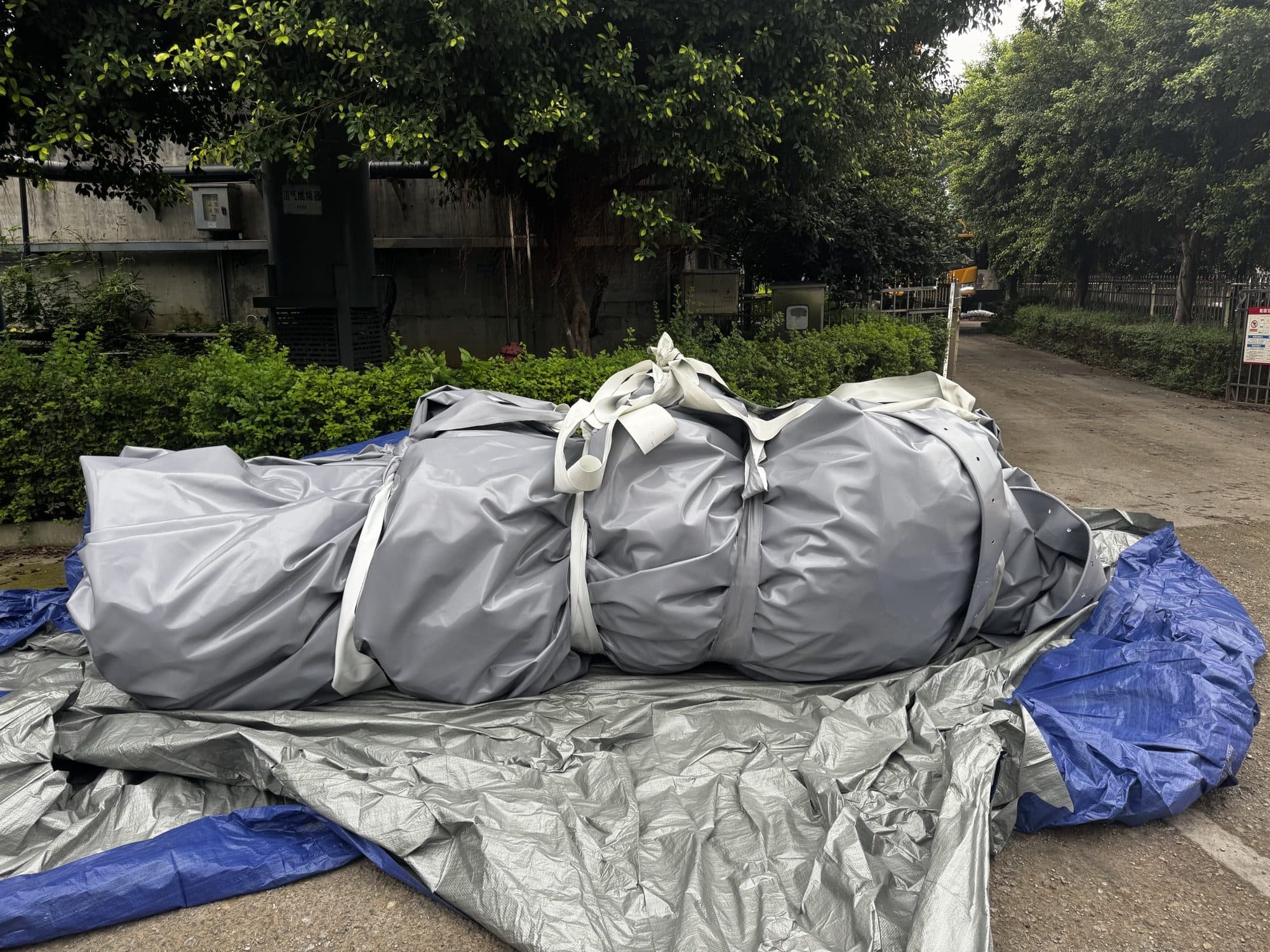

2. 新内膜吊装、方向确认与受控展开

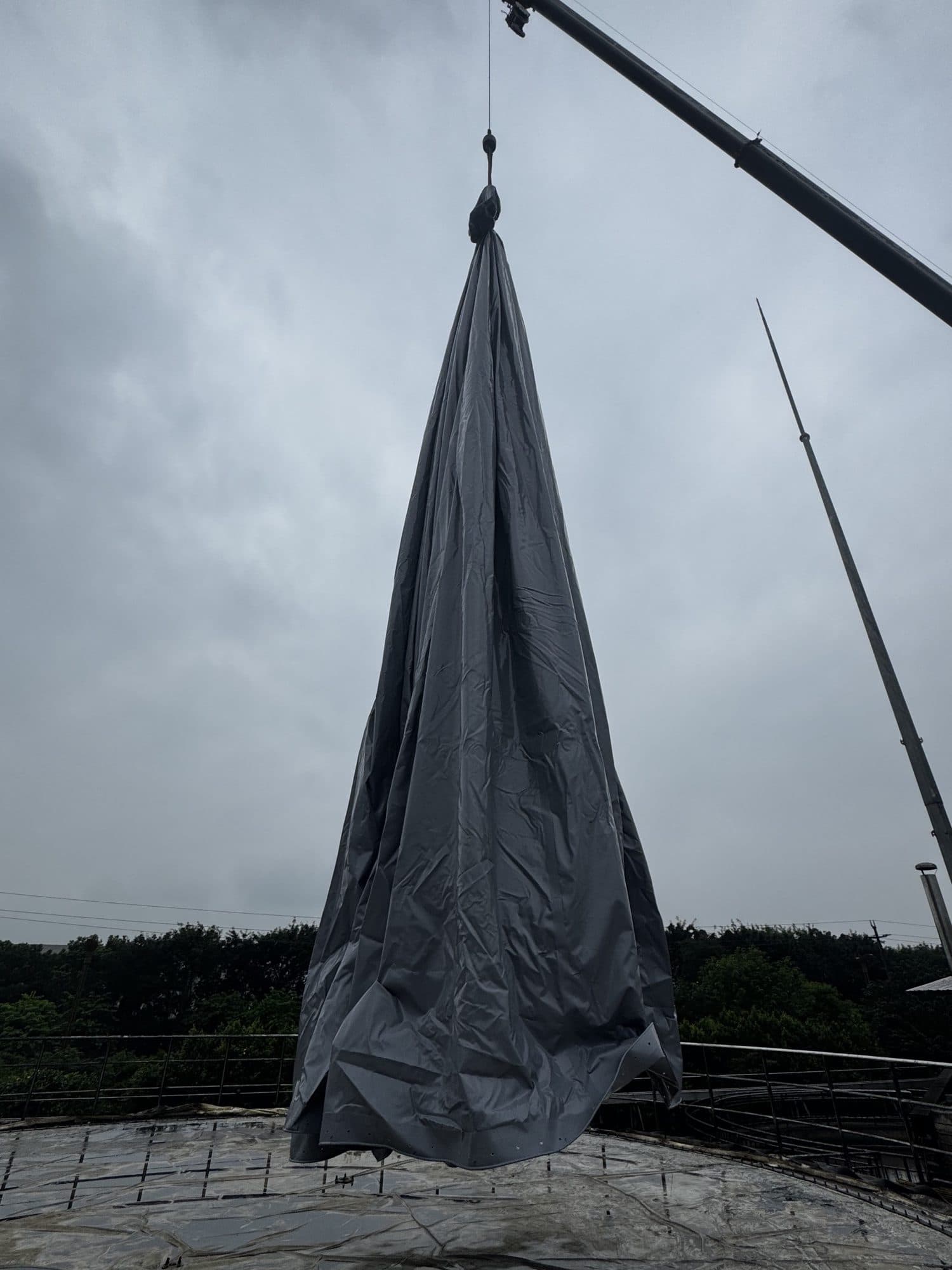

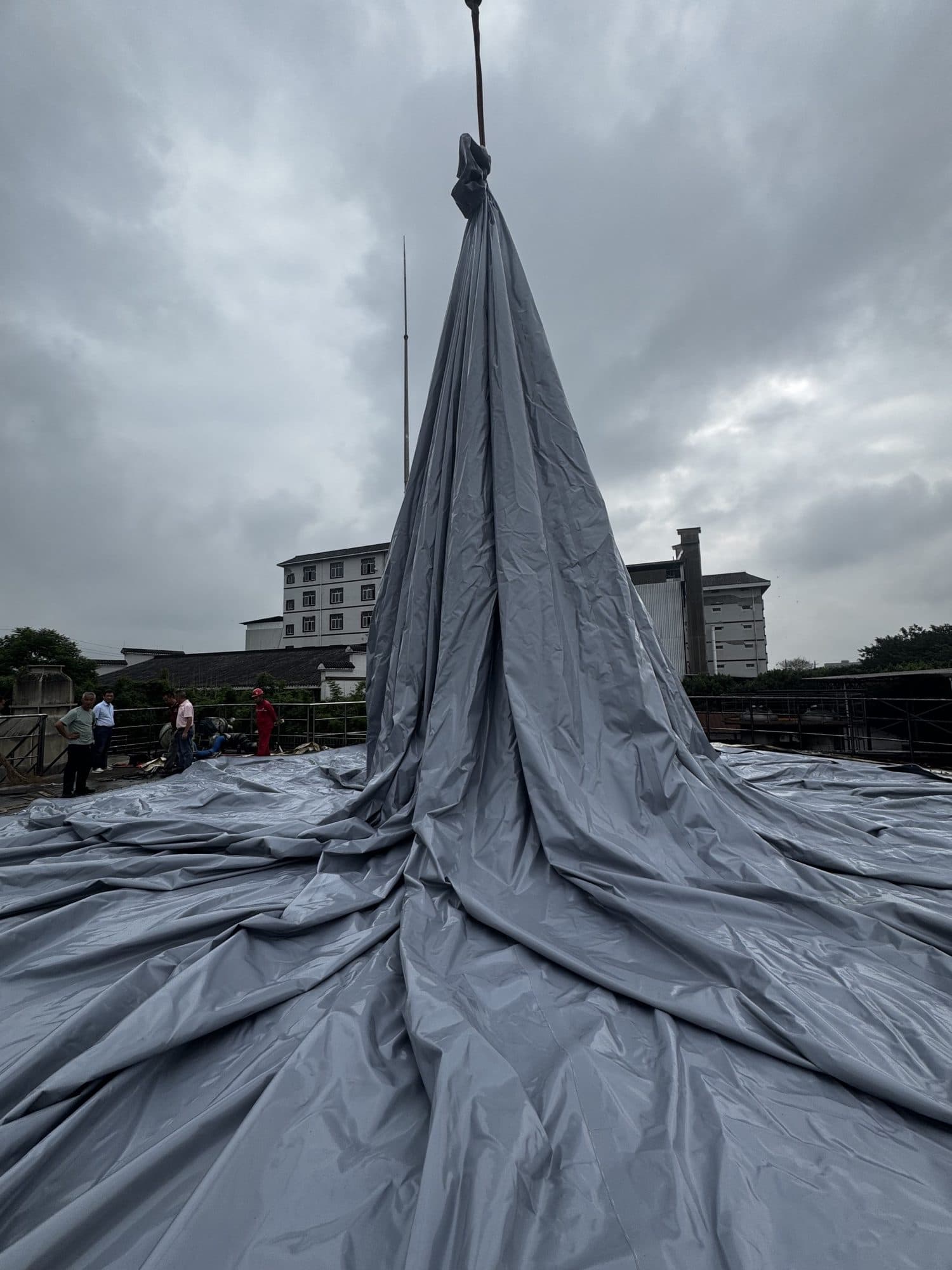

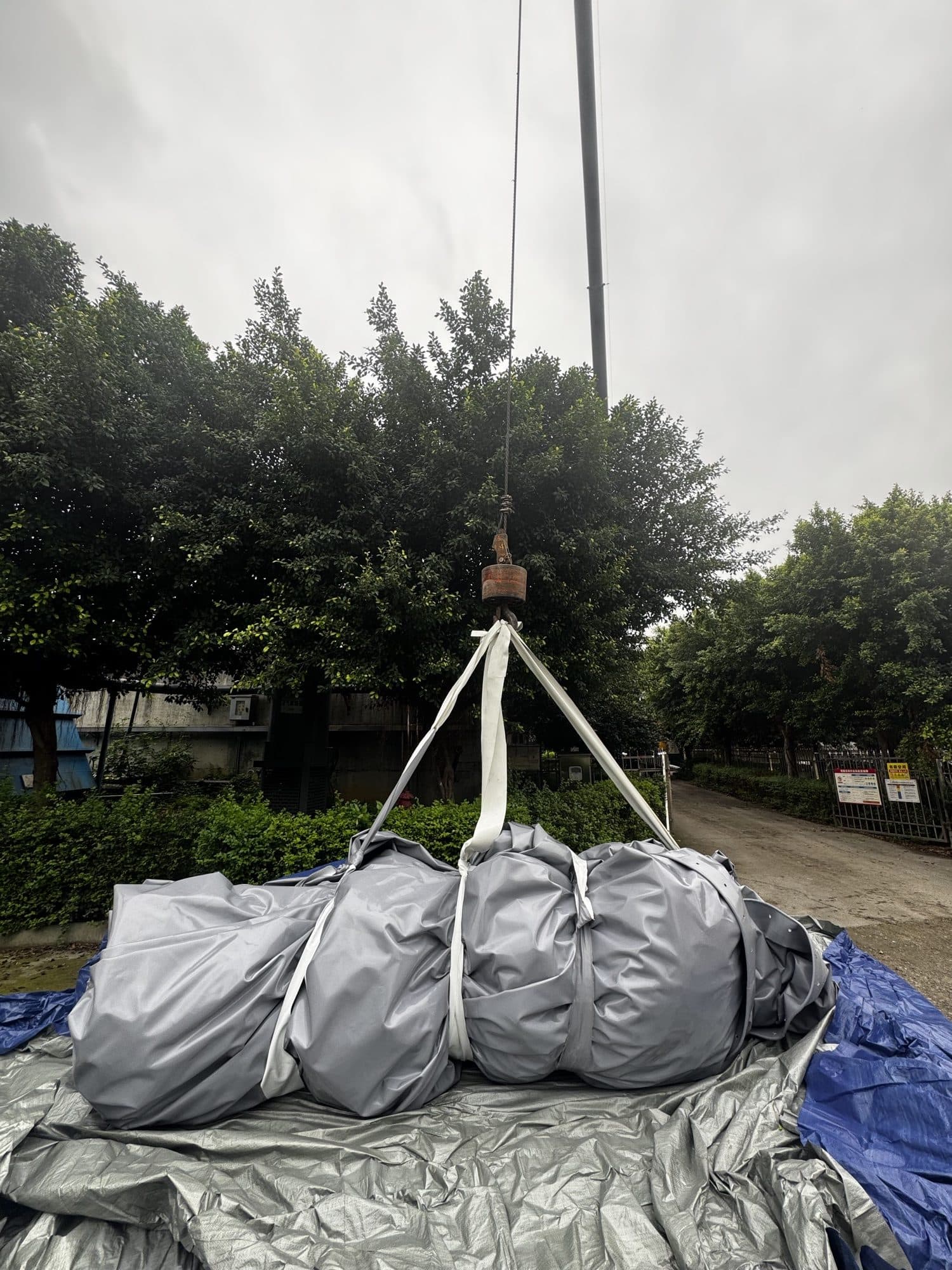

吊装前先核对内膜中心、接口方位、安装基准和吊带状态。吊点服务的是展开路径,不应让单个附件、焊缝或周边法兰承担整件重量。膜包进入基础上方后,缓慢下降,在地面人员控制下避免碰撞护栏、螺柱和锐利钢件。

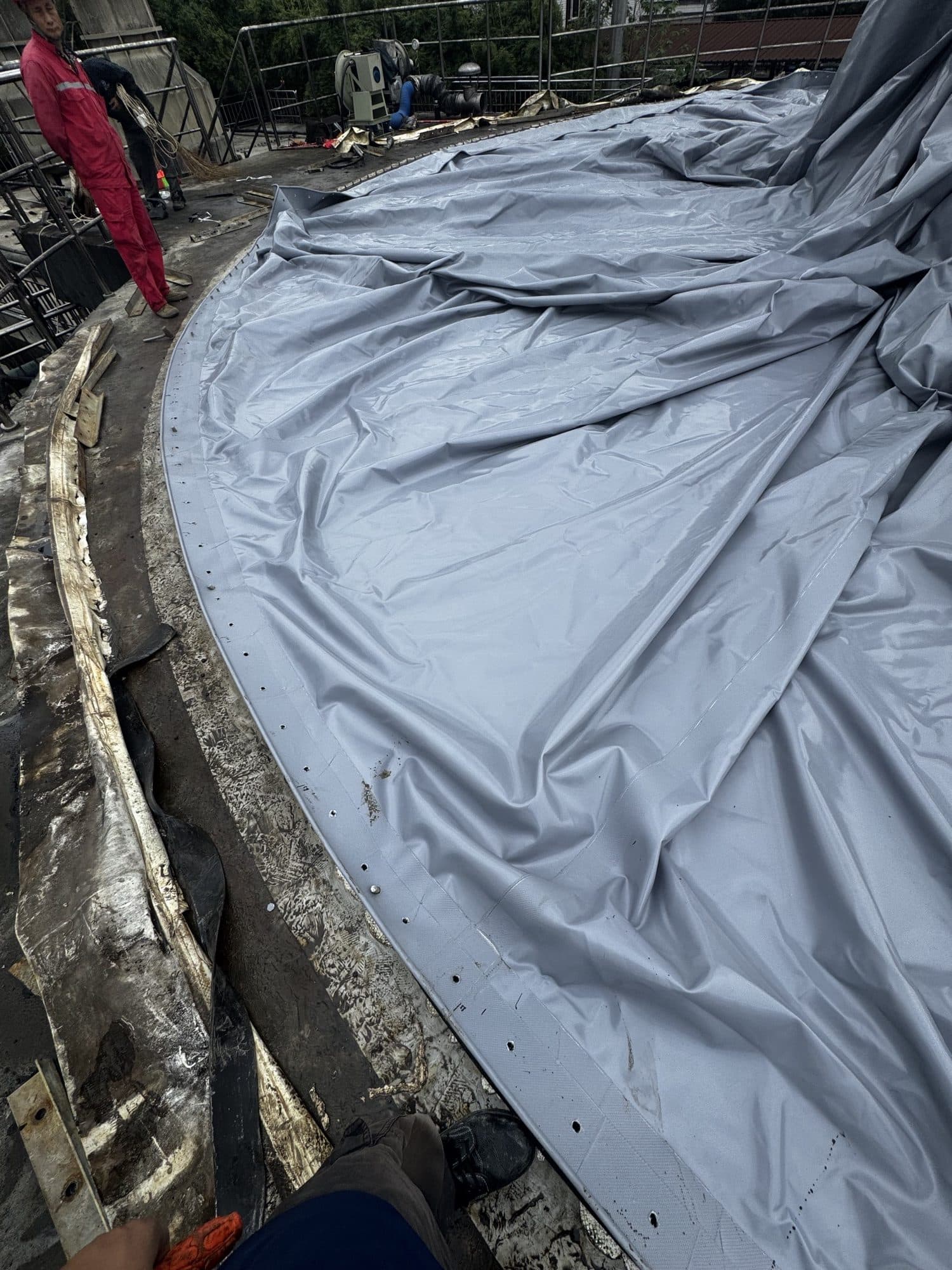

展开时先建立中心和主接口方向,再逐区释放褶层。现场人员应走在可承载区域,使用柔性牵引点移动膜材,不把鞋底、工具或拖拽载荷集中在焊缝和附件根部。

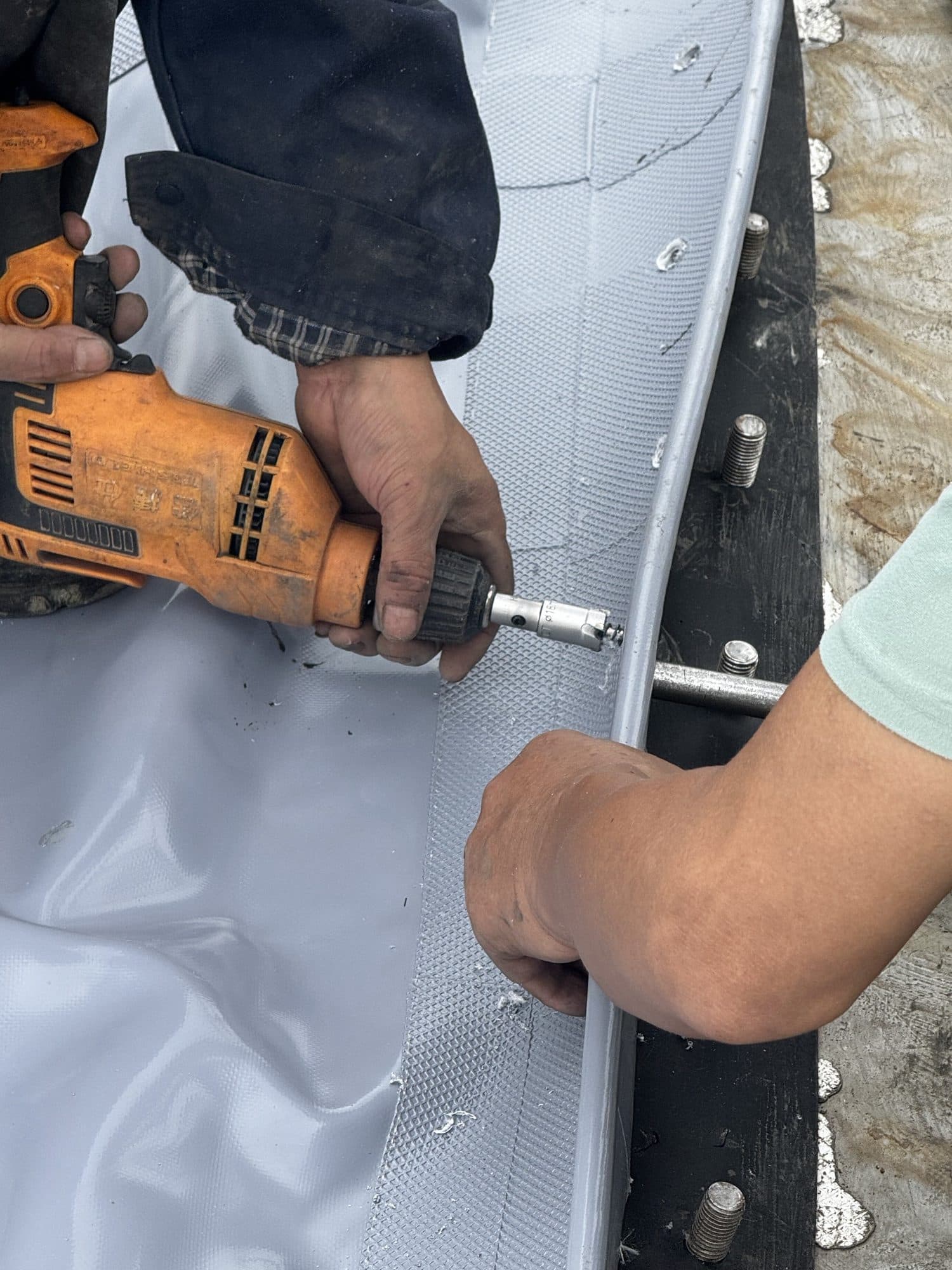

3. 周边对位、第二层密封与分段压紧

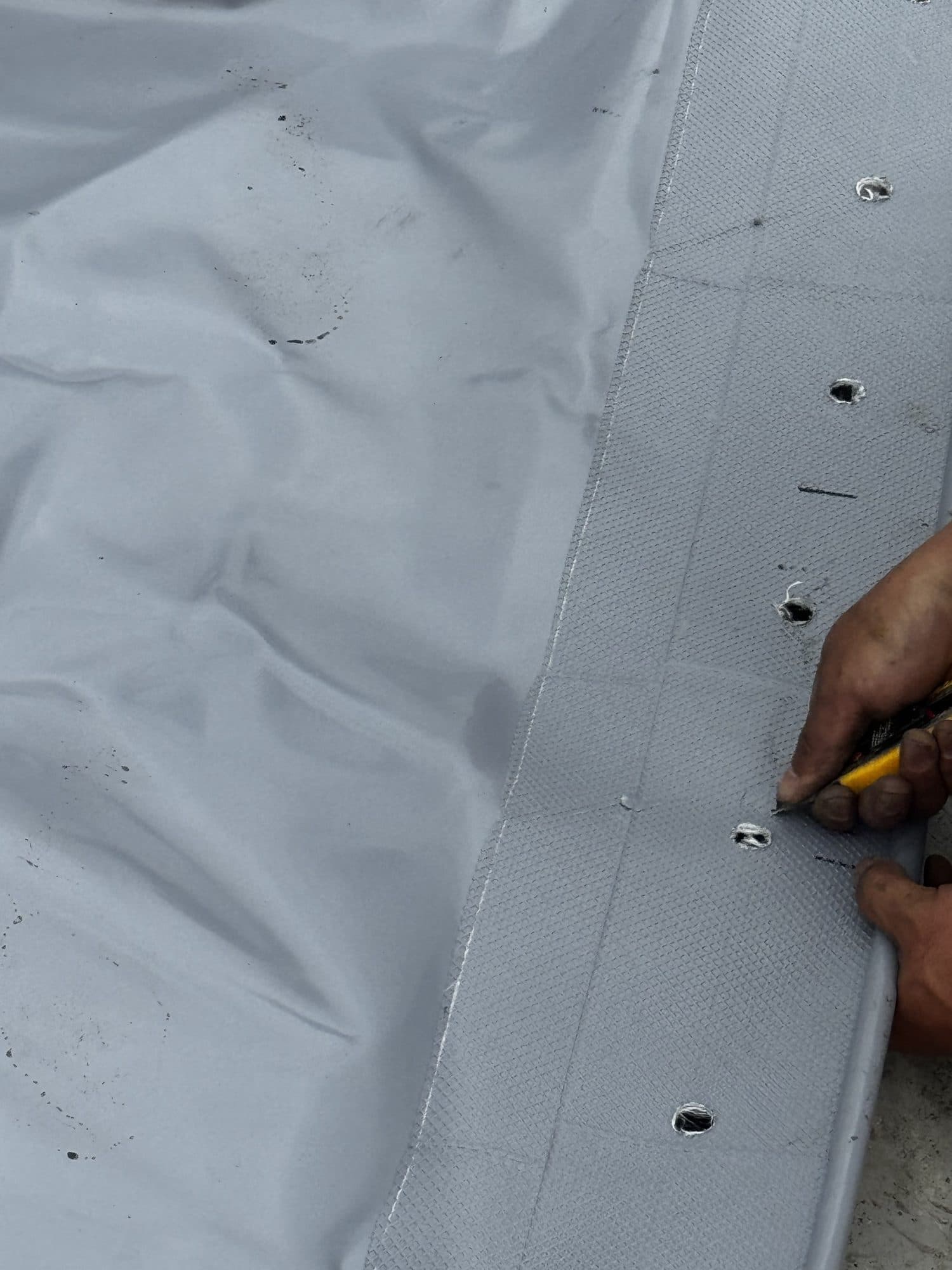

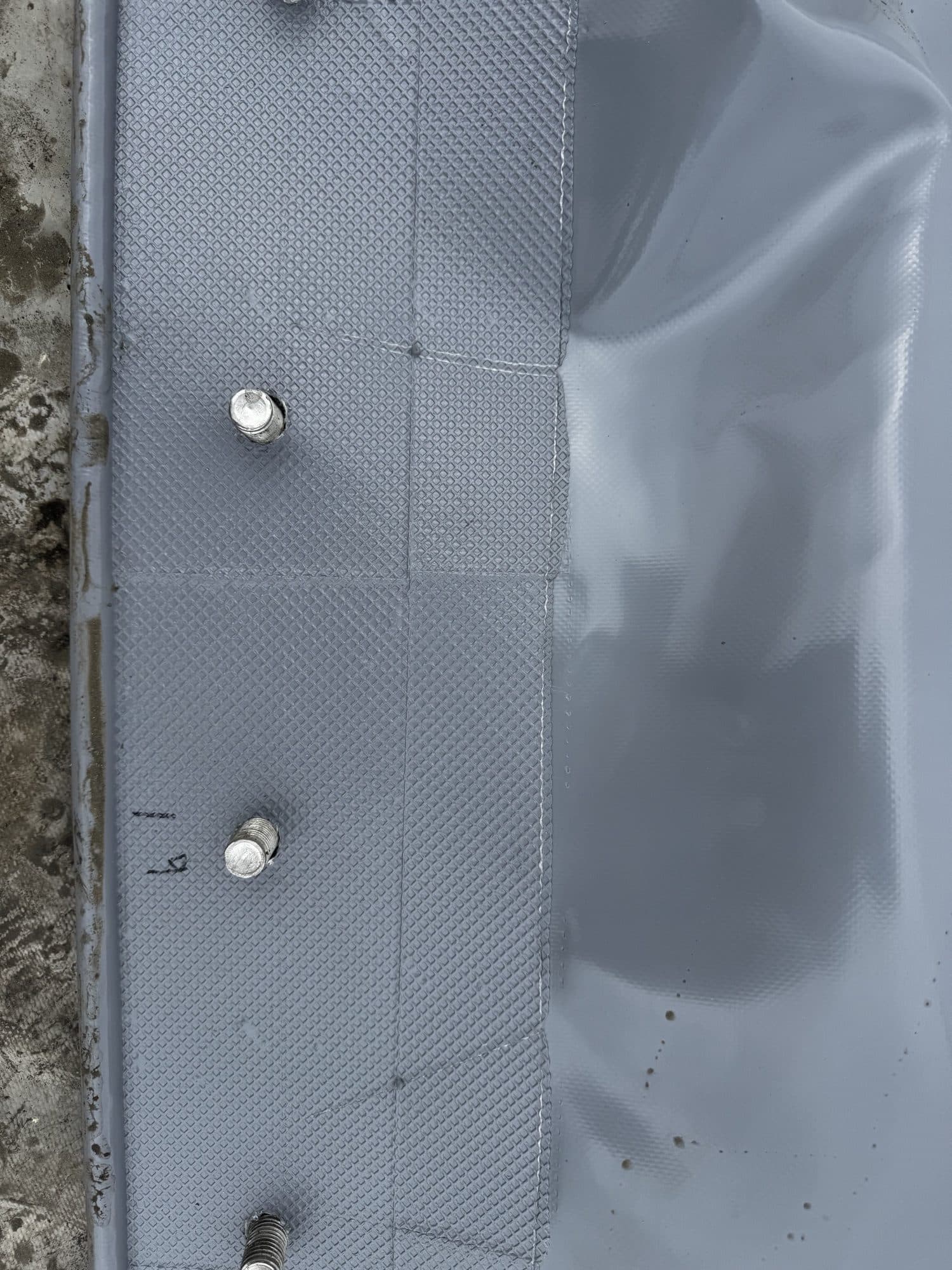

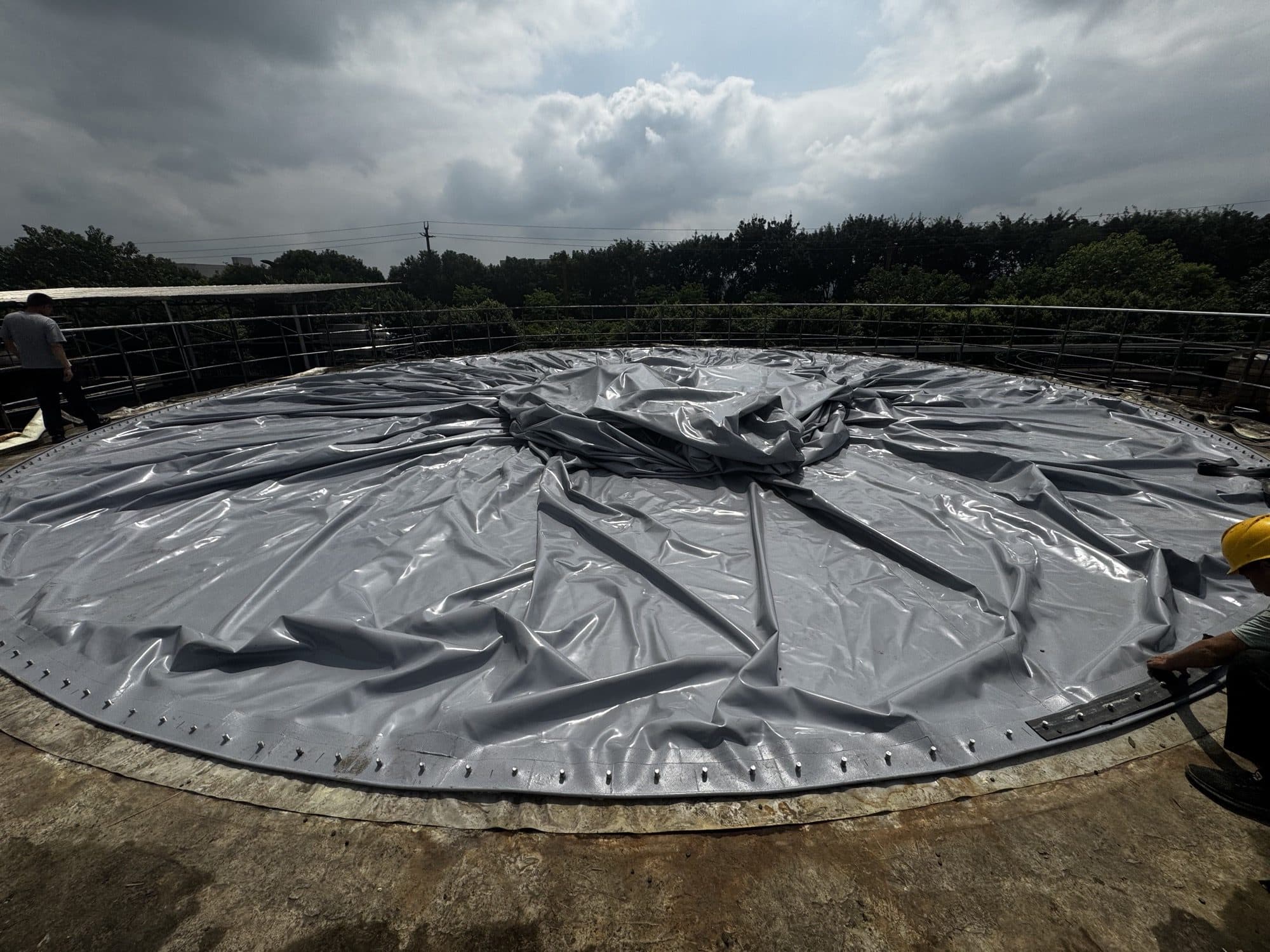

内膜周边加强边落到下层胶条后,先用基准点检查方向和孔位,再按对称区段推进。照片中的划线和孔位复核,是在确认实际几何关系;不是看到孔就立即锁死。若偏差持续累积,应回到中心和展开状态重新调整。

内膜固定并通过停检点后,在其上方铺设第二层连续密封胶条,再复位原外膜。这样形成“支承面—下层胶条—新内膜—上层胶条—保留外膜—压紧件”的可解释层次。具体层次仍必须以项目批准图纸为准。

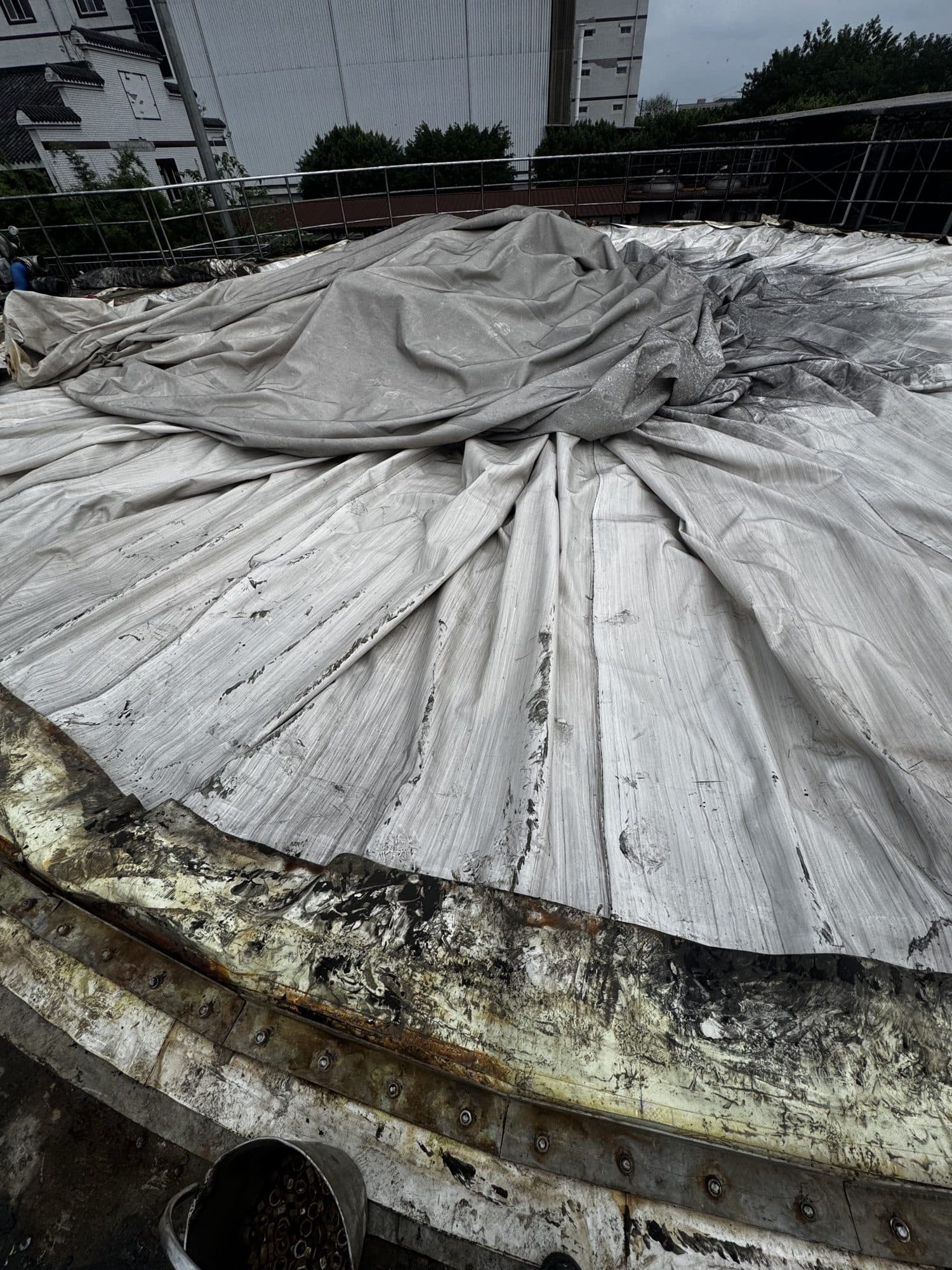

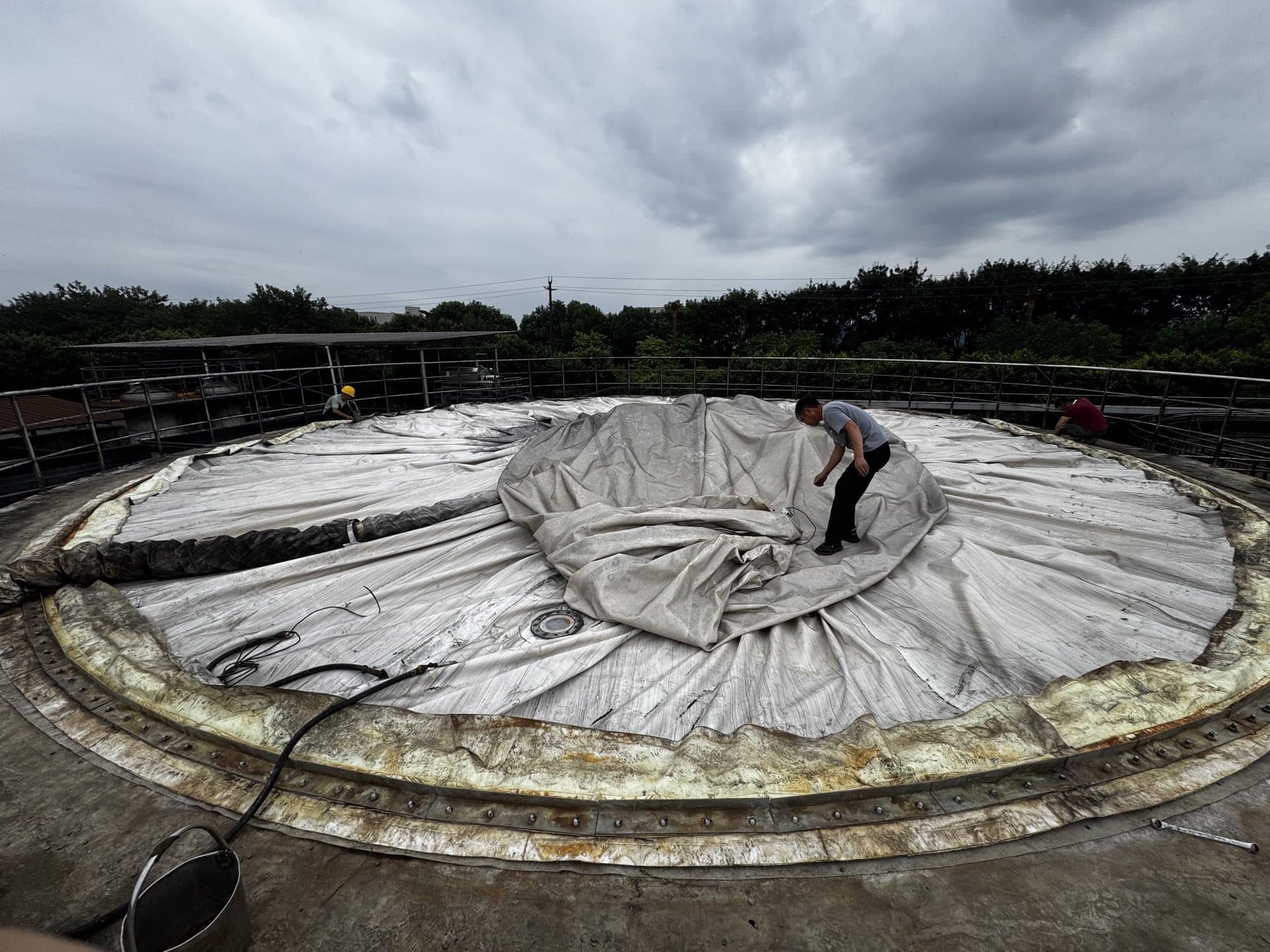

4. 保留外膜复位:按原方向回装而不是重新“找位置”

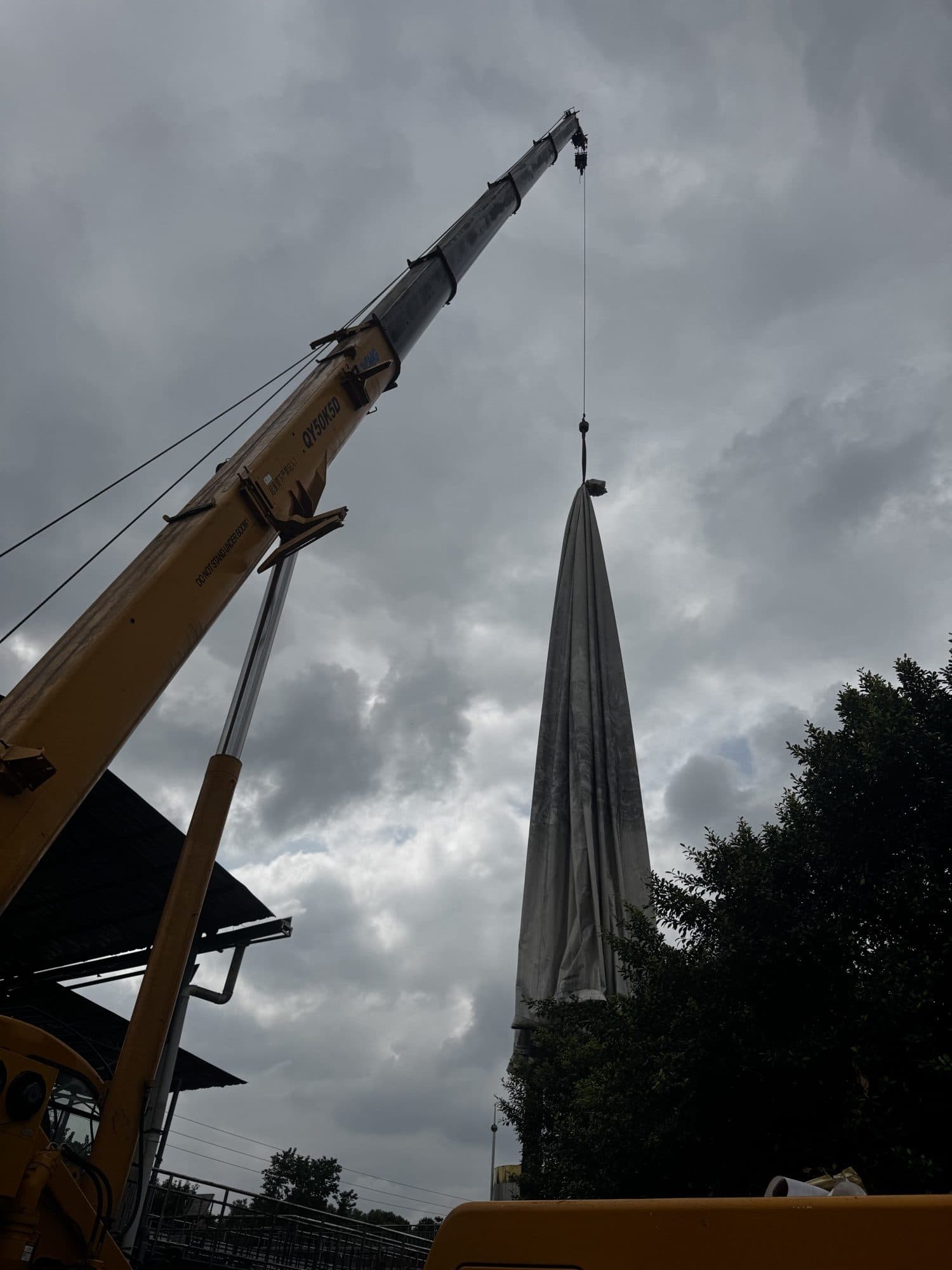

上篇中被保护吊起的原外膜,在新内膜和上层密封胶条通过检查后重新吊回。复位前核对原有方位标记、附件方向和吊点;下降时由地面人员控制褶层,避免外膜擦碰护栏、尖角和已安装的新内膜。

5. 穿膜附件、气位信号与线缆恢复

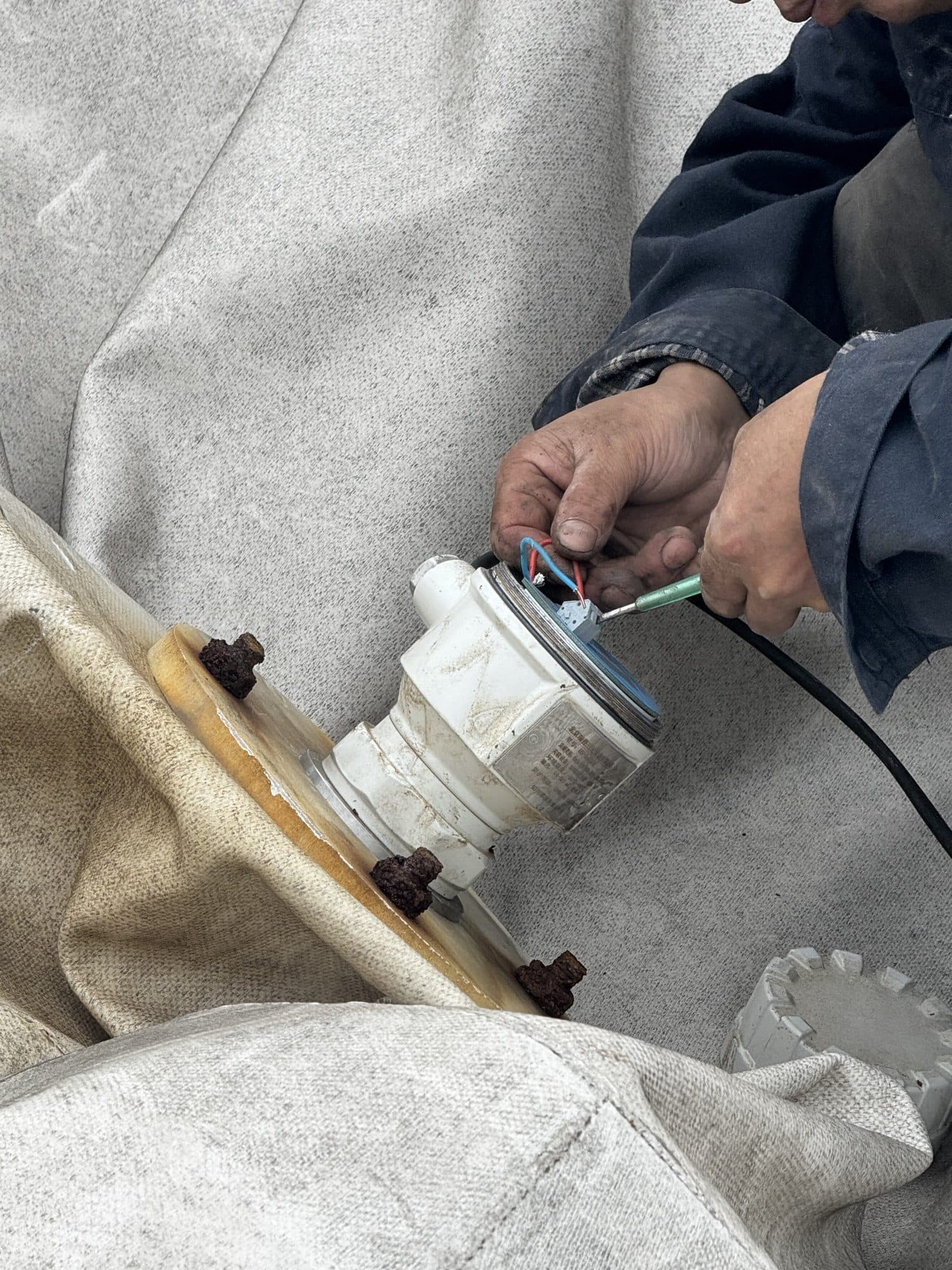

膜层压紧完成后,按拆除记录恢复气位计、压力取样、风管和电缆。接线工作不仅是“把线接上”:还要核对端子、极性或信号定义、应变释放、密封接头、法兰紧固和防水路径,并进行回路验证。

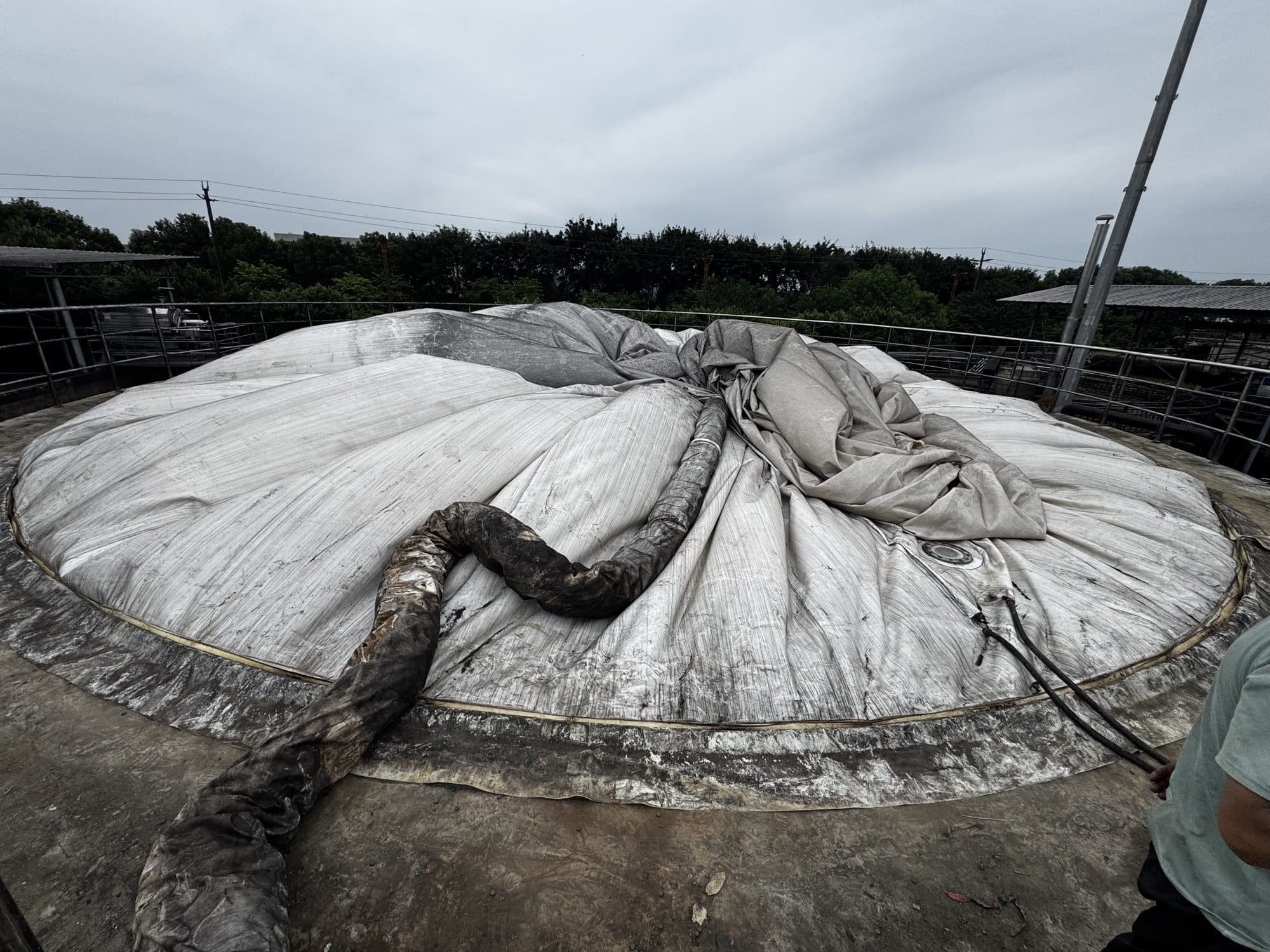

6. 分级充气:边成形、边观察、边验证

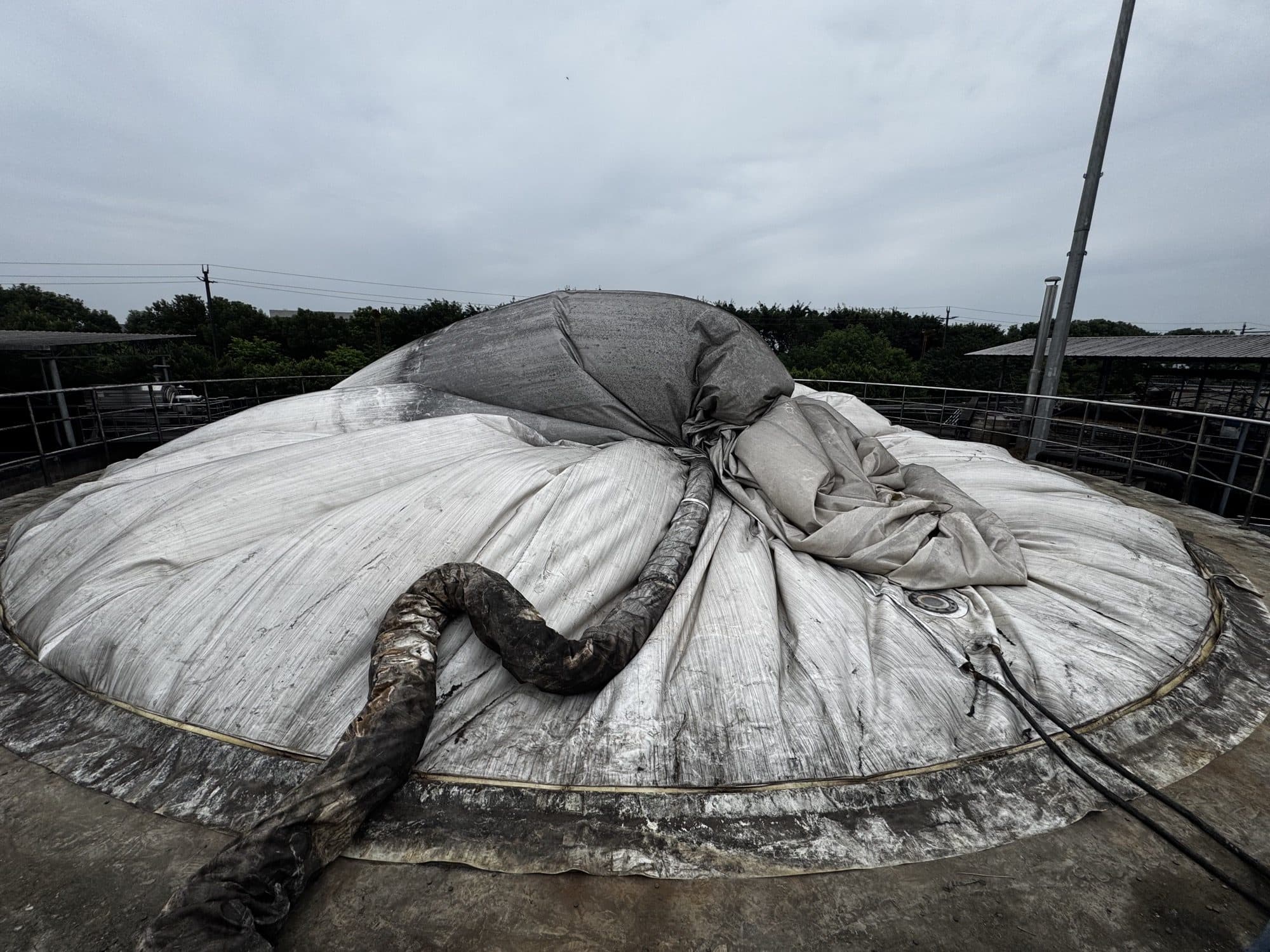

首次充气必须是可随时停止的受控过程。先建立支撑空气,让外膜缓慢形成设计轮廓,同时巡视周边压紧线、风管、附件和膜面褶皱。任何异常摩擦、局部拉紧、附件偏移、压力或气位信号不合理,都应暂停并查明原因。

7. 泡沫水检漏、功能试验与最终验收

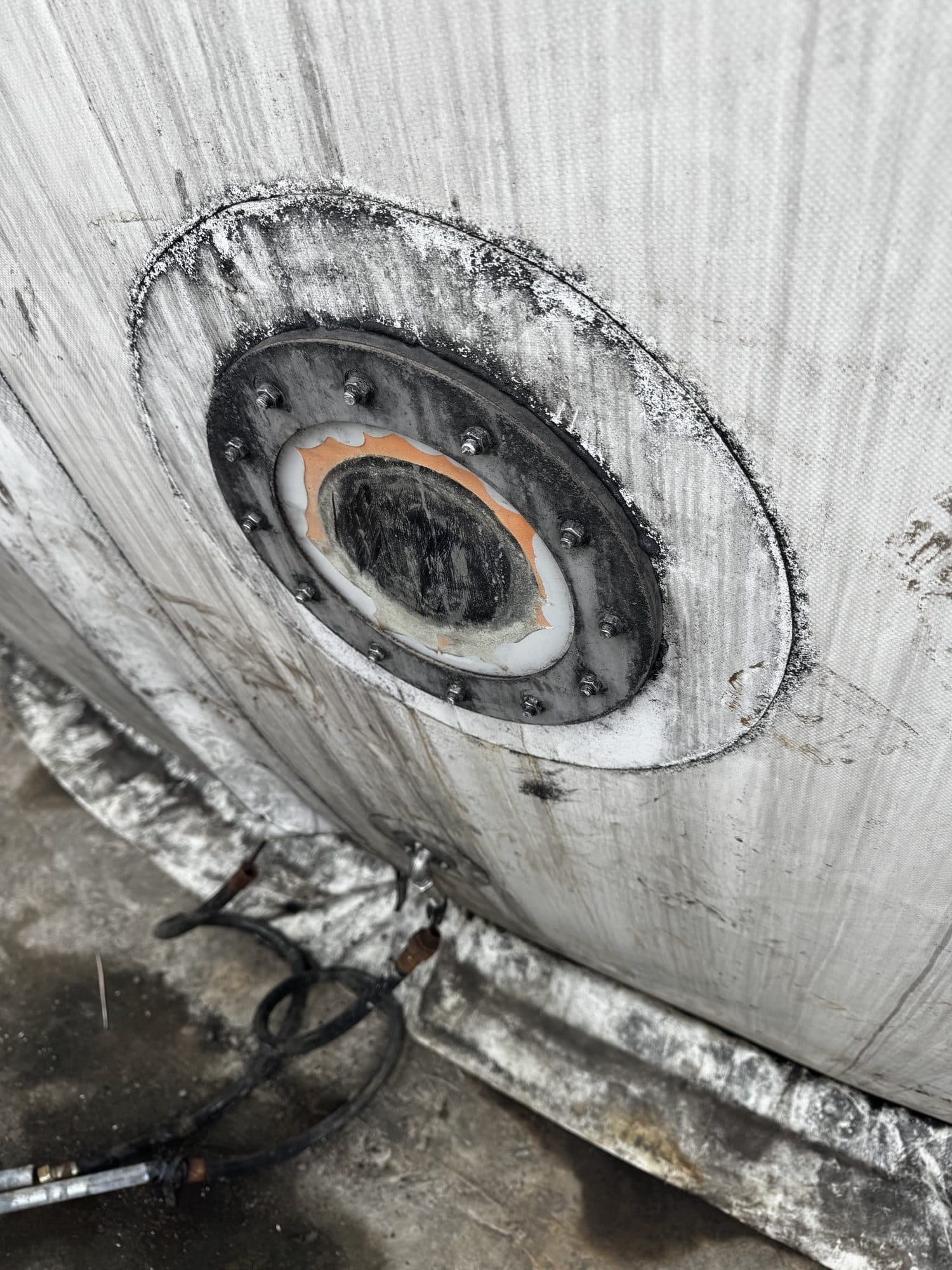

膜面达到稳定形态后,对可接近的法兰、穿膜附件、取压点和其他批准检查点施加与膜材相容的泡沫检漏液。持续长大的气泡提示可能泄漏,应标记、卸压、修正并重新检验;“当时没听到声音”不能作为无泄漏结论。
随后验证支撑风机切换、压力与气位信号、报警和联锁,并在项目规定状态下记录形态与运行趋势。试验介质、试验压力、稳定时间和合格判据必须来自项目批准方案,本文不提供通用替代数值。

六个常见错误
- 底面仍有硬物、积液或锐边就覆盖新膜。
- 胶条在转角处中断、搭接不受控或被螺栓孔切断。
- 从单点强拉孔位,导致周边褶皱和膜面偏心。

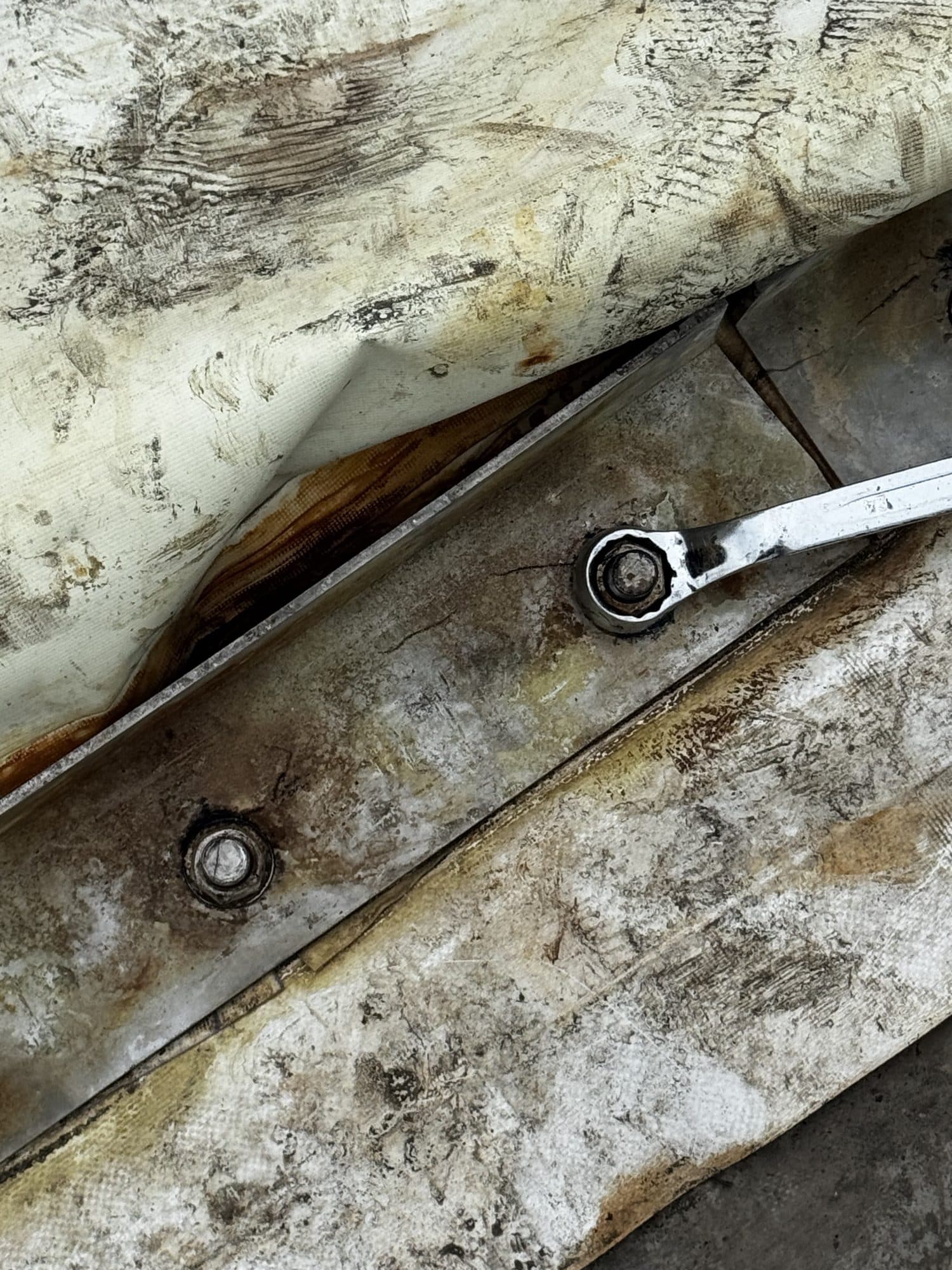

- 一次性拧紧局部螺栓,未沿圆周对称分段压紧。
- 外膜复位时拖过锐边,或让吊具直接挤压膜材。
- 只看最终鼓起外形,不核对信号、报警、联锁与泄漏记录。
最终验收记录
- 下层和上层密封胶条连续、相容、压紧路径清楚
- 内膜方向、中心和周边孔位记录完成
- 压板、螺栓与紧固顺序按批准文件完成
- 内膜焊缝、法兰边和穿膜附件完成目视检查
- 保留外膜复位后无新增划伤、夹折或硬接触
- 风机、压力、气位、报警和联锁信号检查完成
- 分级充气过程中形态稳定且无异常摩擦
- 可接近接口完成泡沫水检漏并形成记录

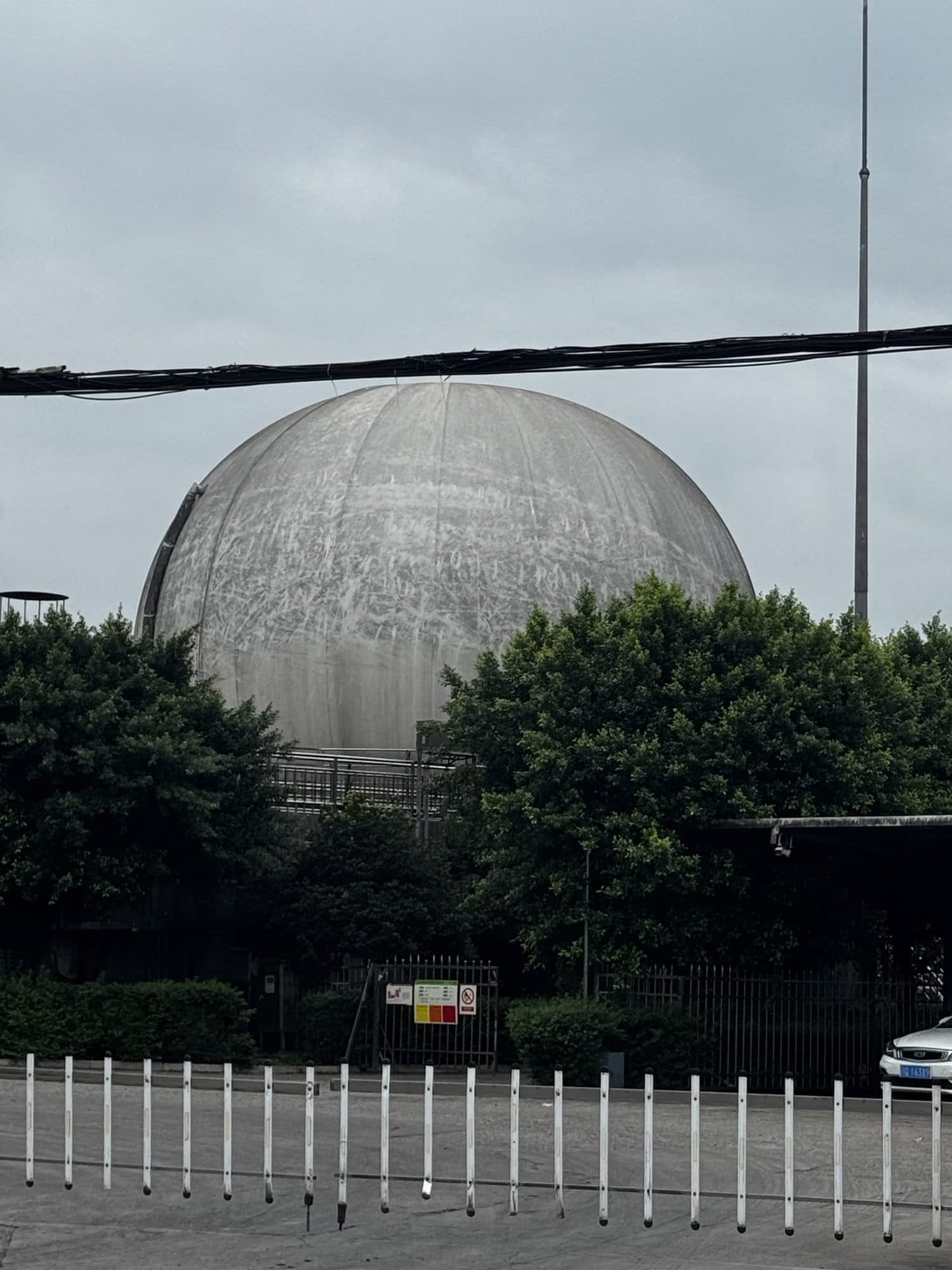

专业交付的重点不是“气柜终于鼓起来了”,而是每一个被下一层覆盖的界面都曾经检查、记录并放行,最终形态、泄漏结果和控制信号能够相互印证。
常见问题
为什么内膜法兰上下都要设置密封胶条?
下层和上层连续密封胶条分别在支承面、内膜法兰与保留外膜之间形成可控制的压缩密封界面。材料、截面和压缩量必须按批准设计执行。
孔位对不上时能不能从一个点强行拉过去?
不能。应先校正中心和方向,再沿圆周对称、分段对位。单点硬拉会把褶皱和附加应力传到膜面、焊缝与穿膜接口。
内膜固定后可以马上把旧外膜装回去吗?
应先完成内膜本体、焊缝、法兰边、密封胶条、穿膜附件和压紧顺序的停检点验收,确认合格后再复位保留外膜。
充气过程中主要观察什么?
应在分级充气全过程观察膜面形态、褶皱迁移、与周边钢构的接触、风机响应、压力和气位信号以及报警与联锁。
泡沫水检漏应如何判断?
在规定试验状态下,把经批准且与材料相容的检漏液施加到可接近的检查点;若出现持续长大的气泡,应按疑似泄漏处理,修正后重新检验。

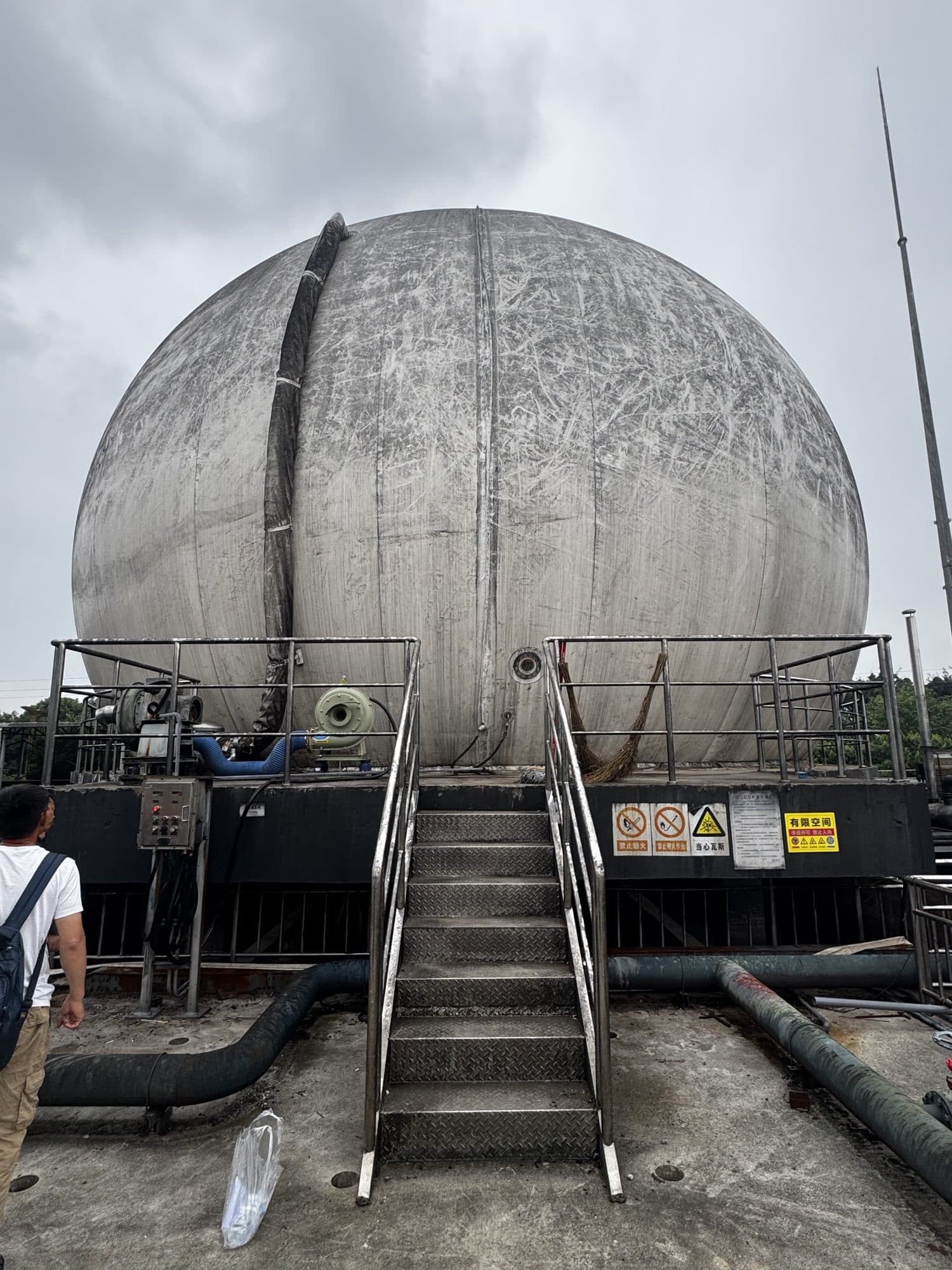

最终外形正常是否就代表更换完成?
不是。最终验收还必须包含密封、紧固、仪表、报警联锁、泄漏和运行状态等记录,并按项目批准程序签字确认。
